Chantier août 2025

(compte rendu en cours de rédaction)

En accord avec le Conservatoire du Littoral, le Département de la Manche, et la DRAC de Normandie, pour le 4e été consécutif, LPMH a organisé un chantier de bénévoles à Tatihou. Comme en août dernier, 2 chantiers sont menés en parallèle : au fort de l’îlet et sur le « mur de garantie » derrière la tour Vauban.

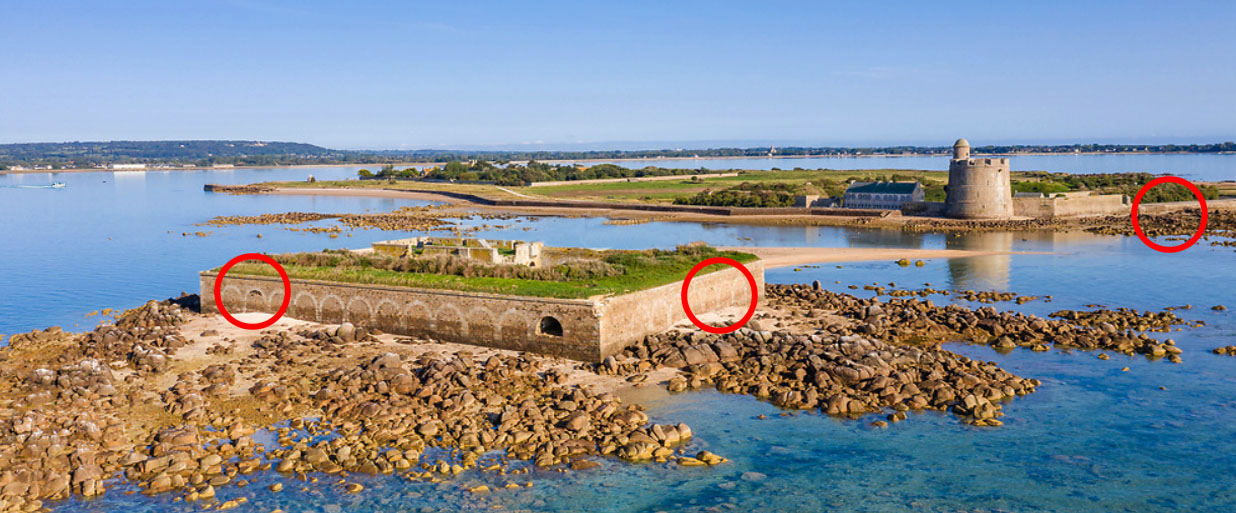

photo aérienne de Tatihou avec 3 chantiers association LPMH

Nouveauté de 2025, LPMH a embauché pour la semaine un encadrant pédagogique, maçon spécialiste des monuments historiques en milieu maritime. Charles-Louis Roseau a pour mission d’animer le chantier du fort de l’îlet. Cela permet à Patrice Berton, responsable des chantiers de LPMH, un des co-fondateurs de l’association, de se concentrer sur le chantier du mur de garantie.

Cette année encore, nous accueillons pour la semaine 8 bénévoles venus de toute la France, et même 2 du Maroc, venus grâce à l’Union REMPART à laquelle LPMH appartient.

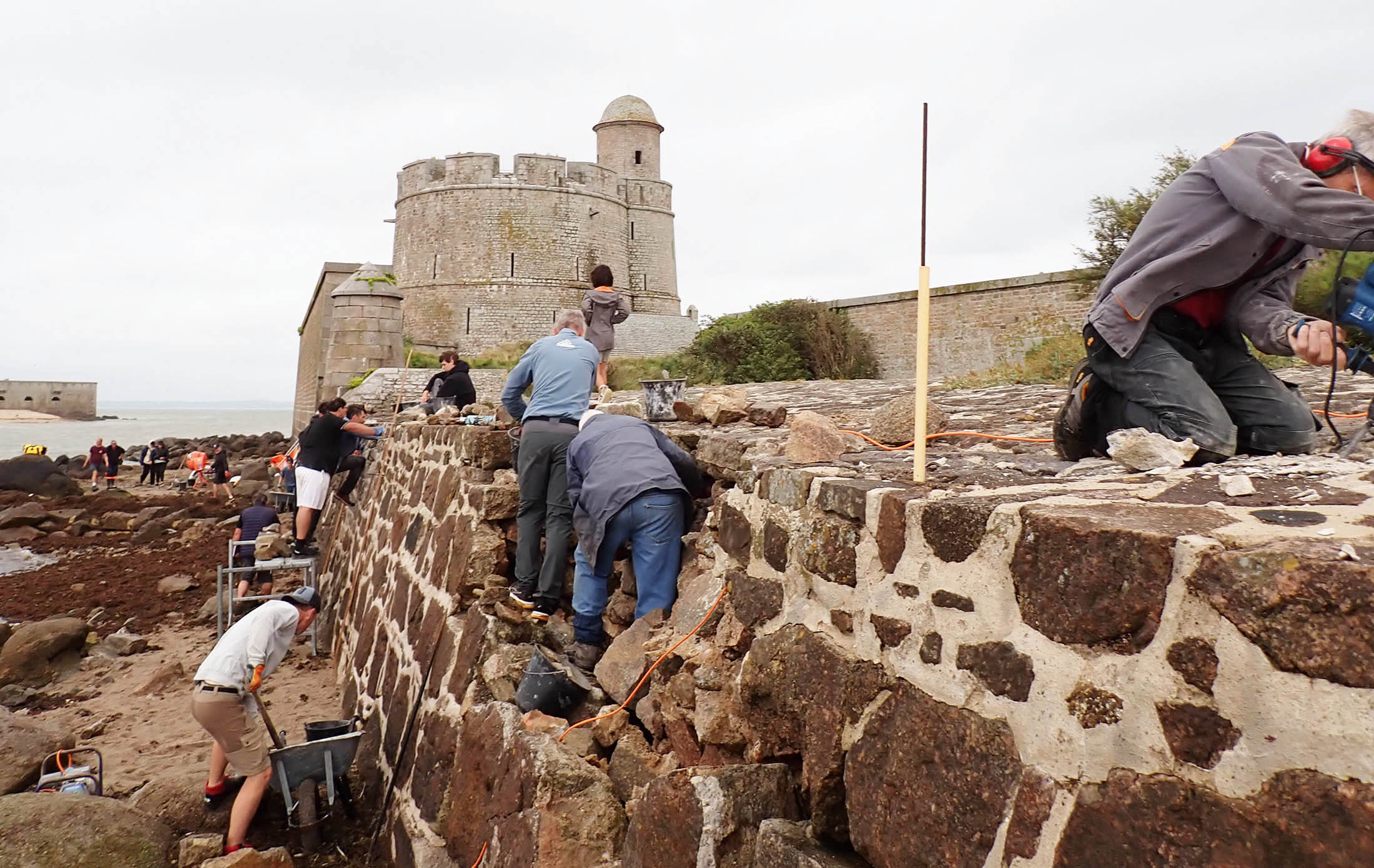

Lundi 18 août : les 8 bénévoles REMPART sont accueillis par Frédéric Almaviva, président de LPMH (avec chapeau), Patrice Berton (à gauche), responsable des chantiers, et Charles-Louis Roseau (au centre), animateur pédagogique :arrivée des bénévoles REMPART à Tatihou

L’hébergement des bénévoles est assuré dans l’auberge de jeunesse des Maisons de Tatihou, hébergement en partie financé par le Département de la Manche.

Cette année encore la Fondation du Patrimoine nous attribué une subvention pour l’achat de blocs de granite de parement pour le fort de l’îlet (voir A.1.)

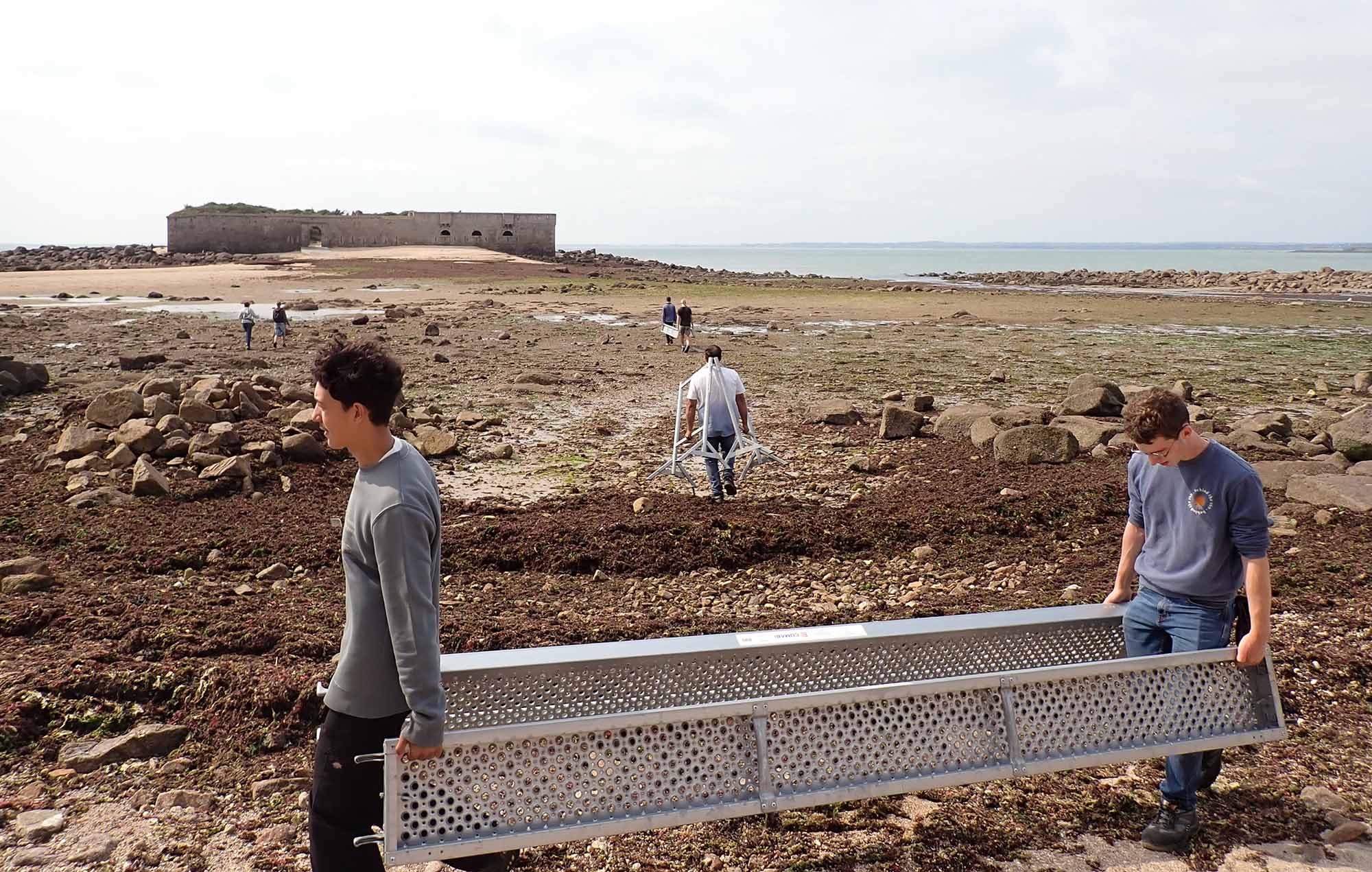

Lundi 18 août : installation du chantier :

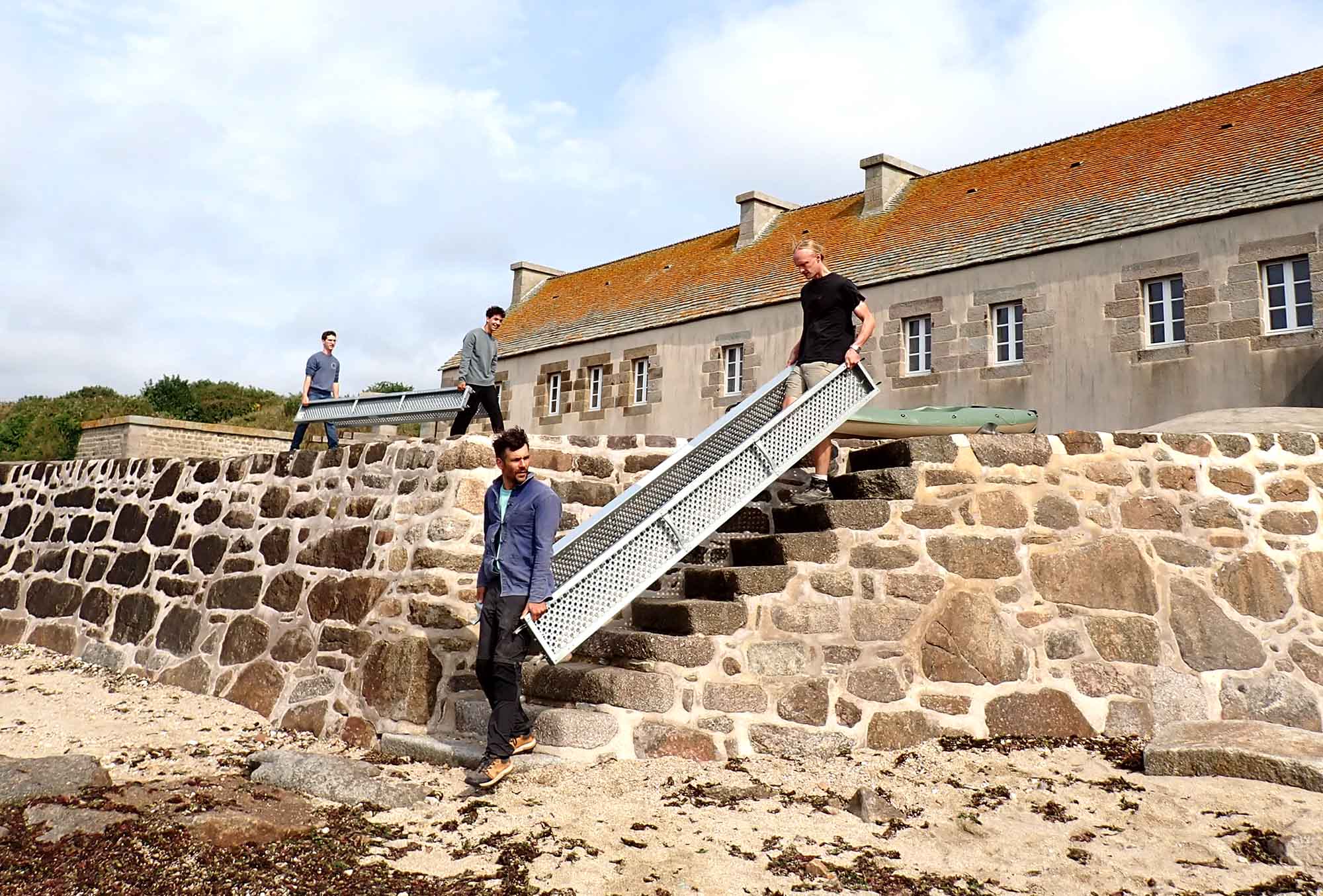

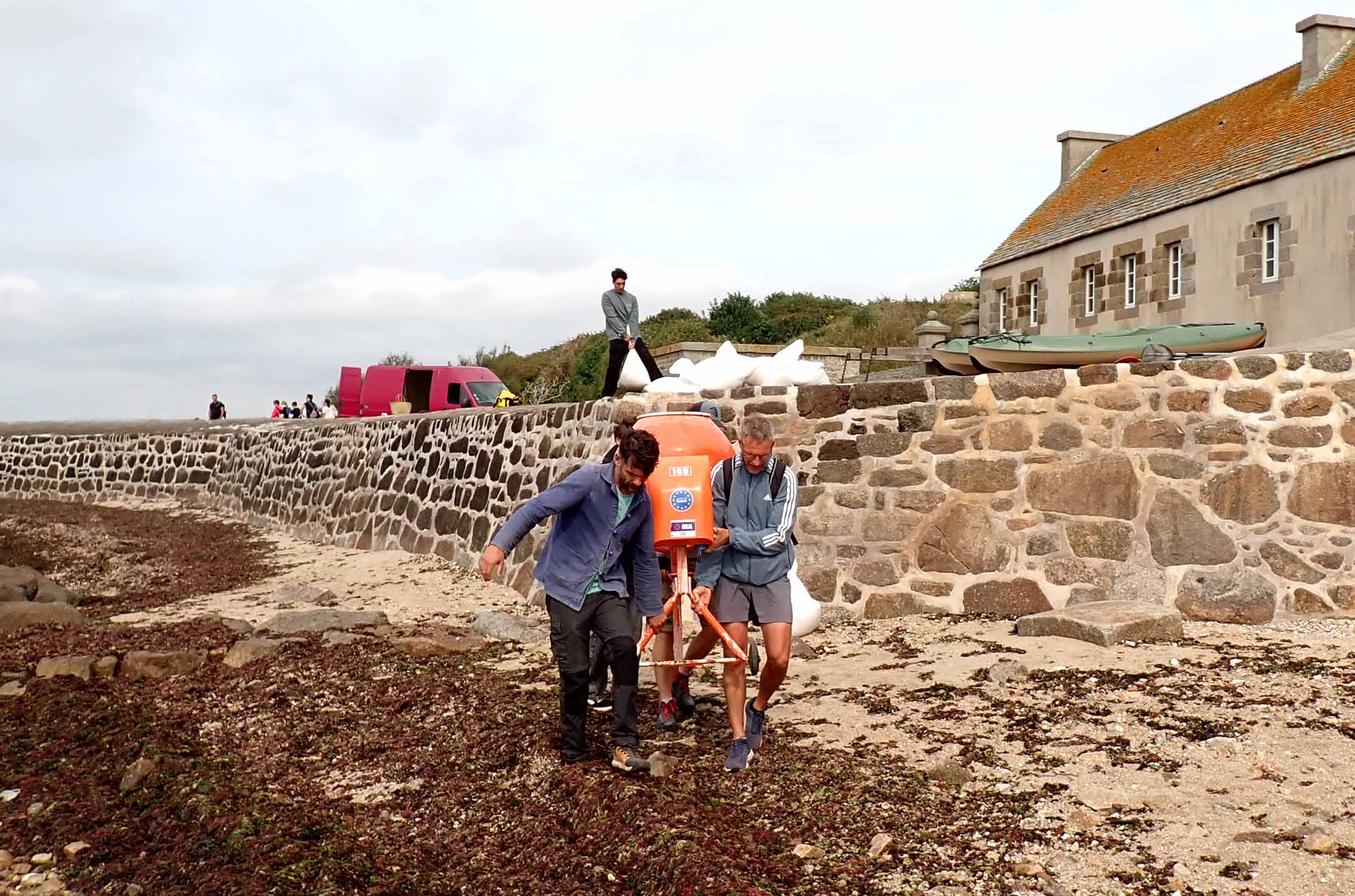

Le premier jour, les bénévoles apportent au fort de l’îlet et au « mur de garantie » » la bétonnière, le groupe électrogène, les échafaudage, des sacs de sable coquillé, des sacs de chaux, des outils de maçonnerie…

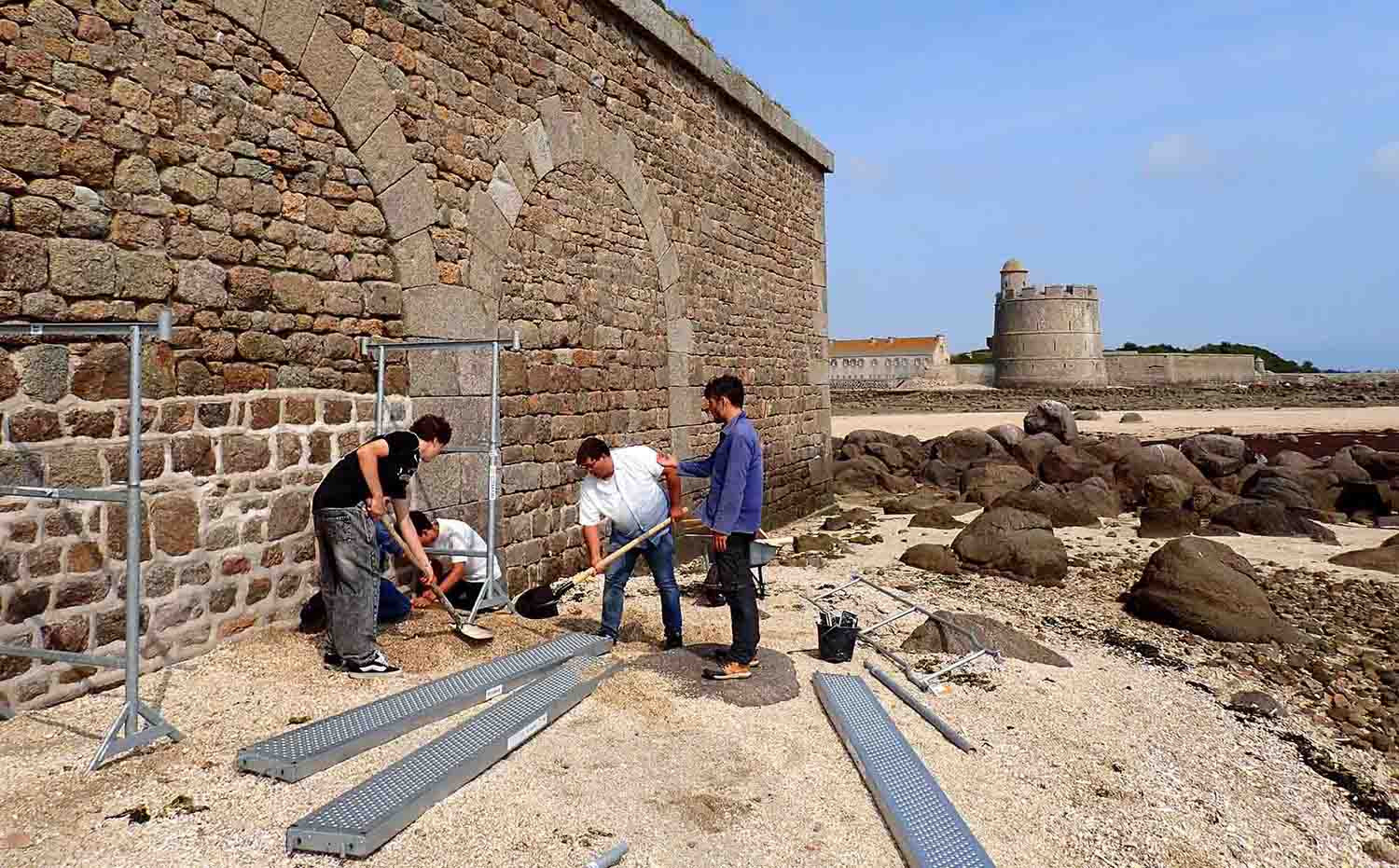

Au fort de l’îlet, Charles-Louis Roseau explique aux bénévoles comment monter un échafaudage :

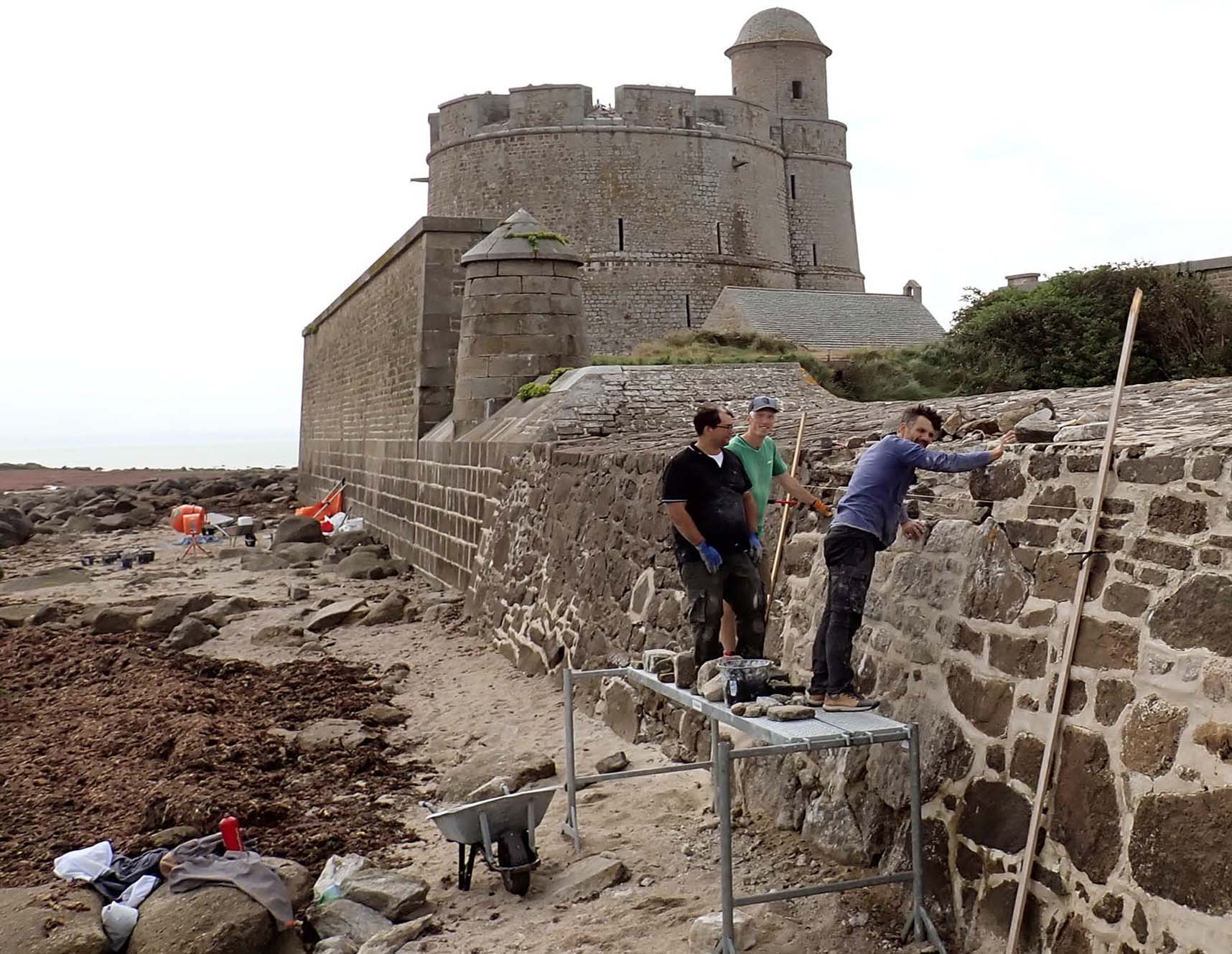

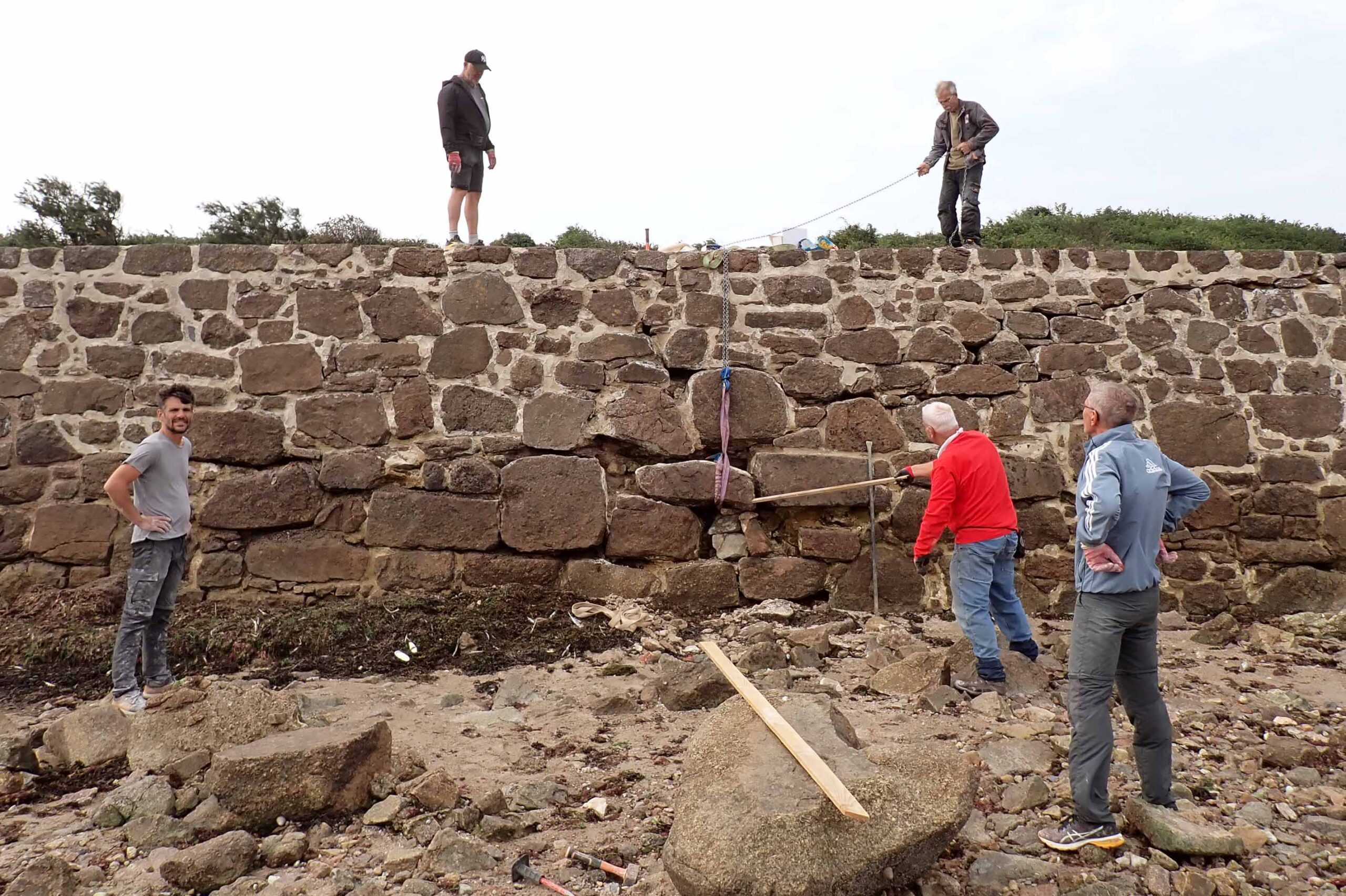

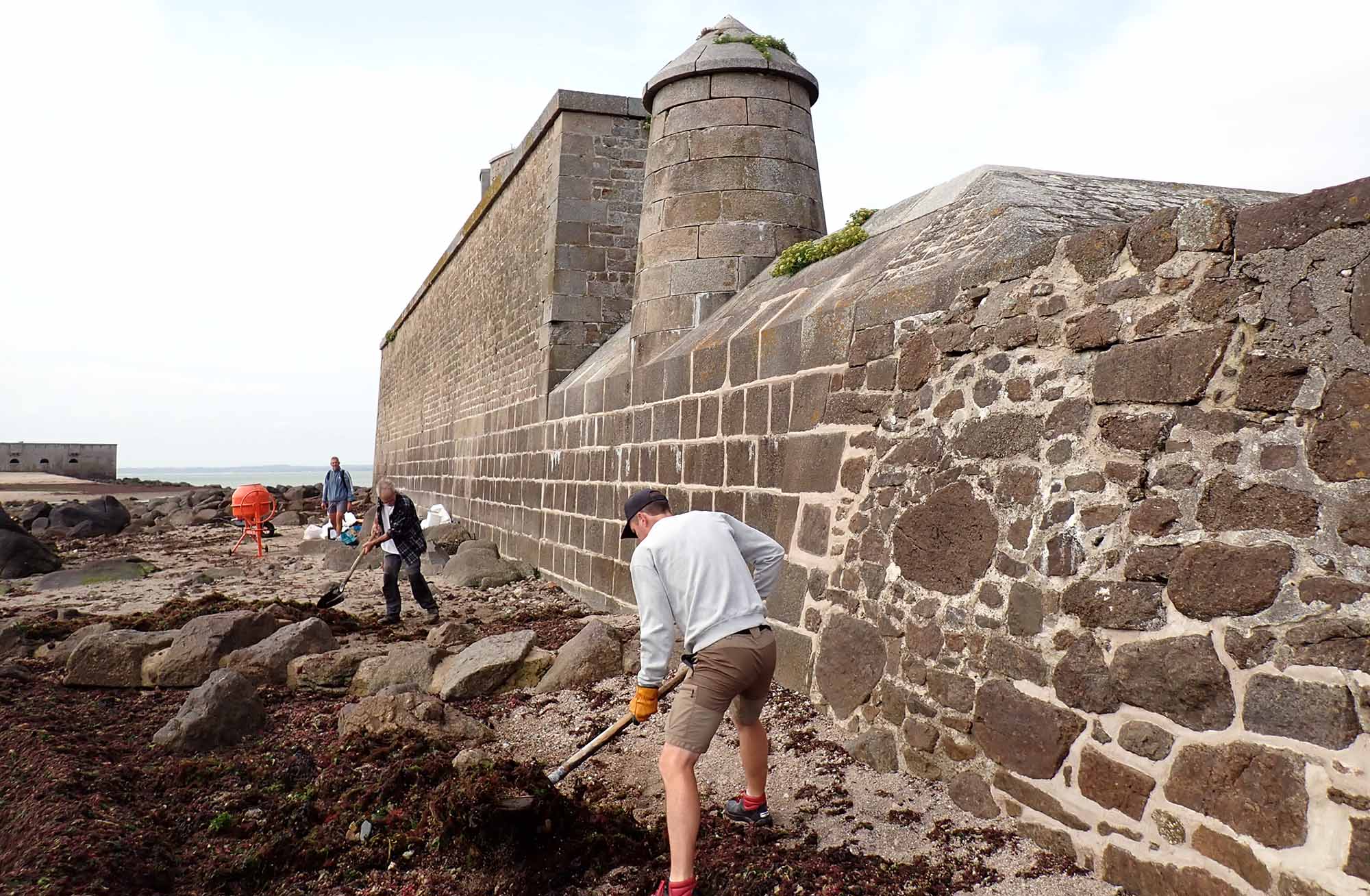

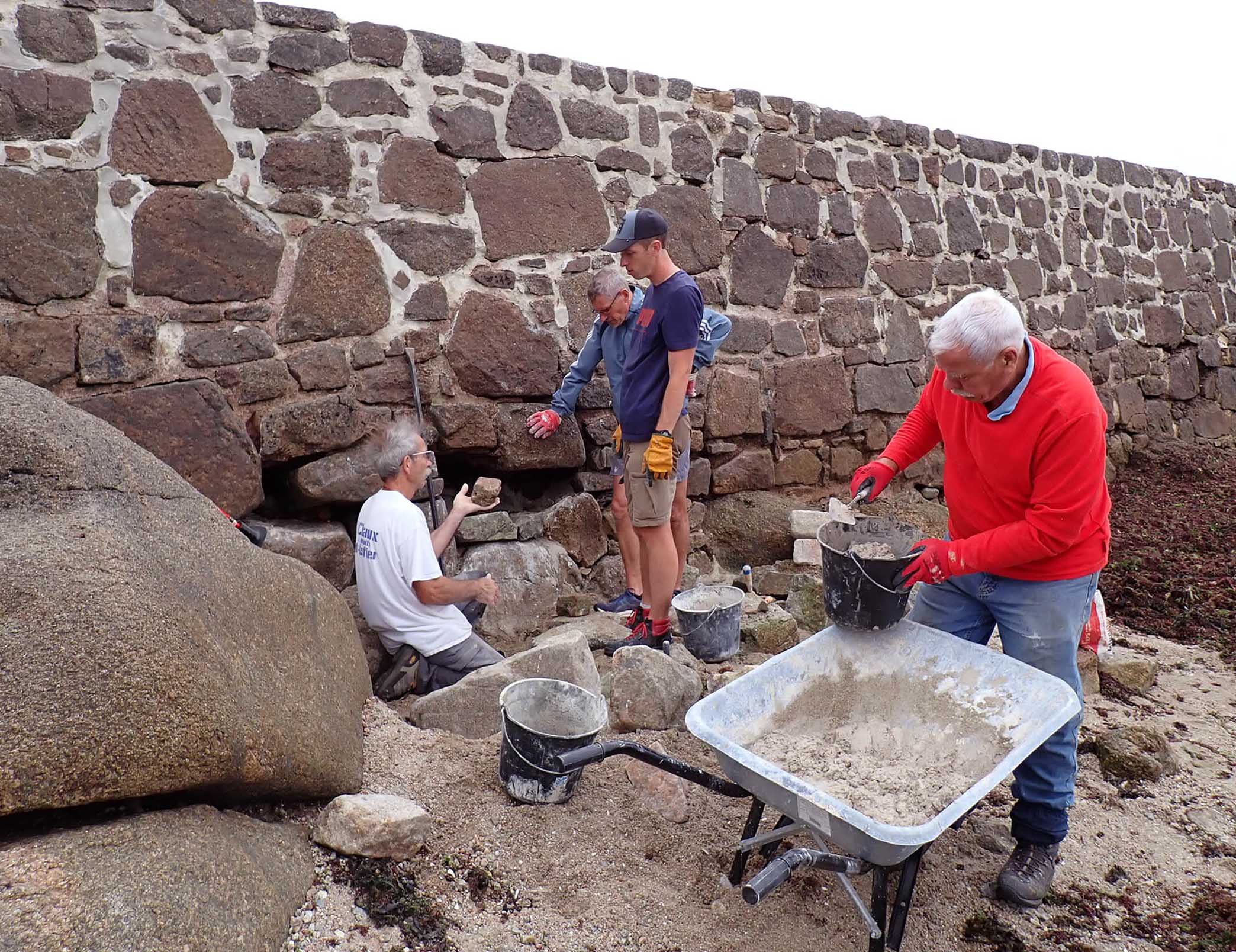

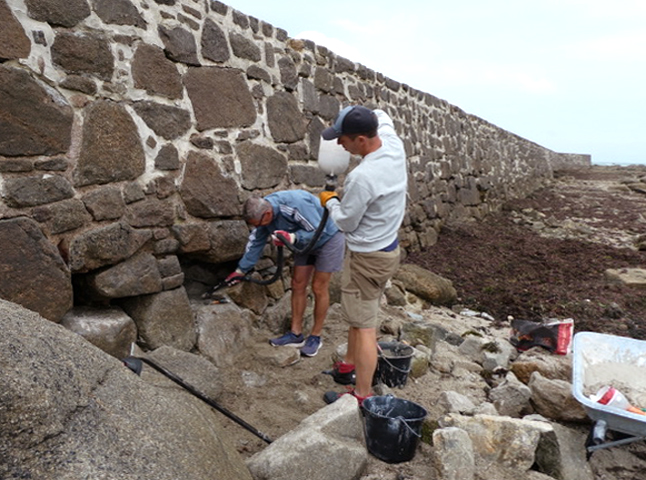

Au « mur de garantie » , Patrice Berton aidé d’un bénévole ôtent le varech pour permettre le passage des brouettes emplies de mortier de chaux :

A. Chantier du fort de l’îlet

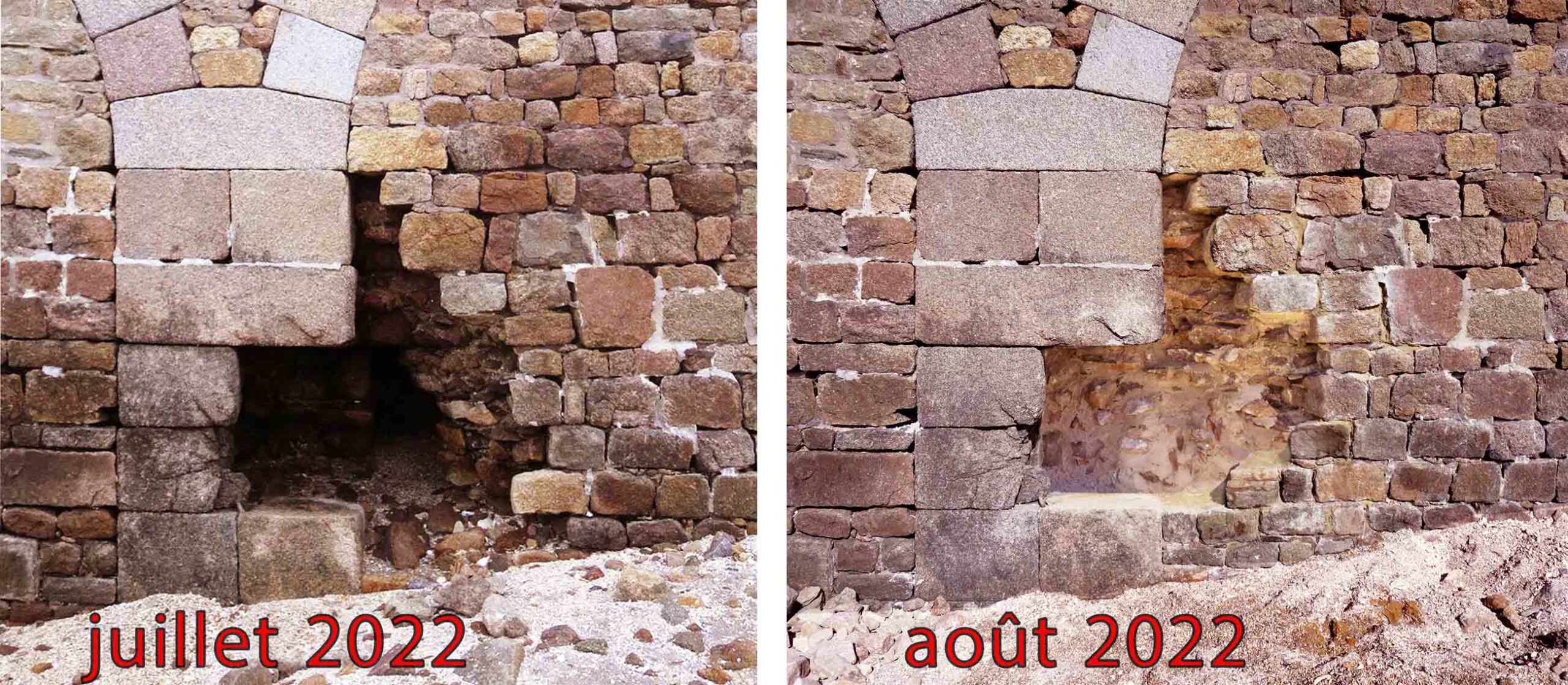

L’absence d’entretien des joints du fort de l’îlet depuis plusieurs décennies et l’assaut continu des vagues provoquent régulièrement la chute de pierres de parement. Notre association a mené un premier chantier de restauration en août 2022. Les bénévoles de LPMH ont alors comblé la brèche principale située sur le rempart Ouest, face au port de Saint-Vaast. Voir chantier d’août 2022. Reste à achever cette restauration en complétant le parement.

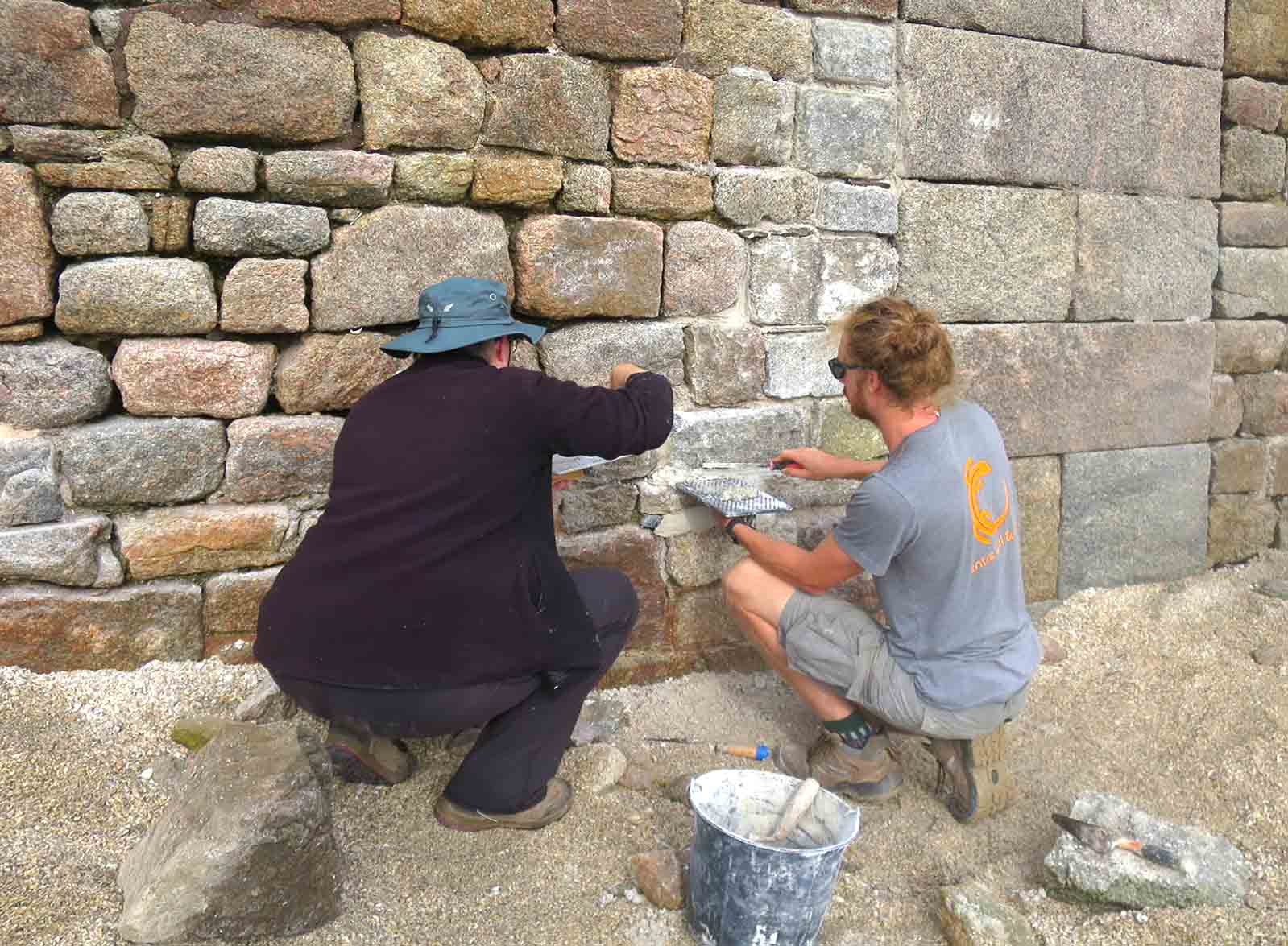

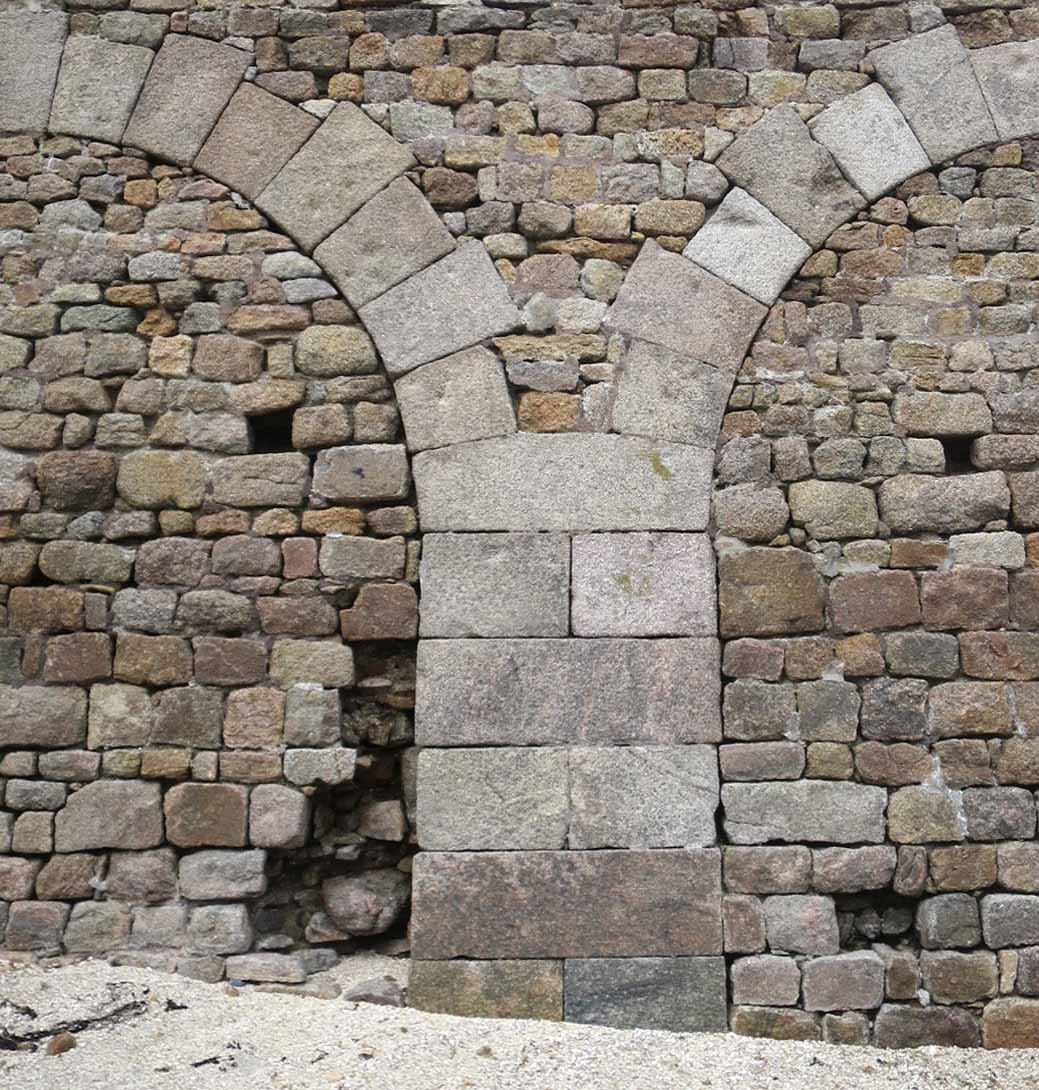

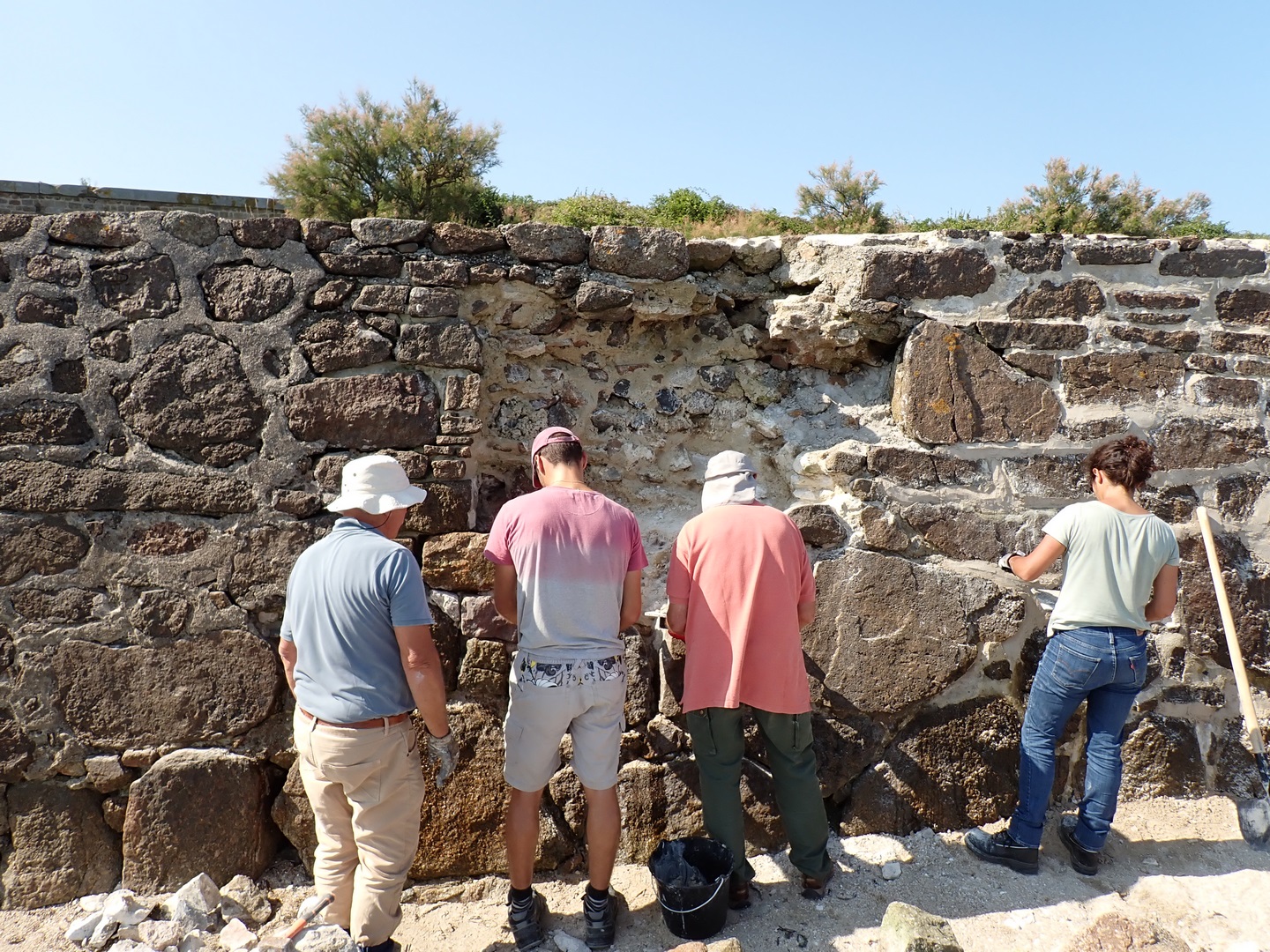

En août 2023, 2 brèches furent comblées sur le rempart Est :chantier de restauration au fort de l'îlet à Tatihou

chantier de restauration par des bénévoles au fort de l'îlet à Tatihou

En août 2024 les joints creux du rempart Est, le plus exposé aux vagues, ont été comblés à hauteur d’homme :

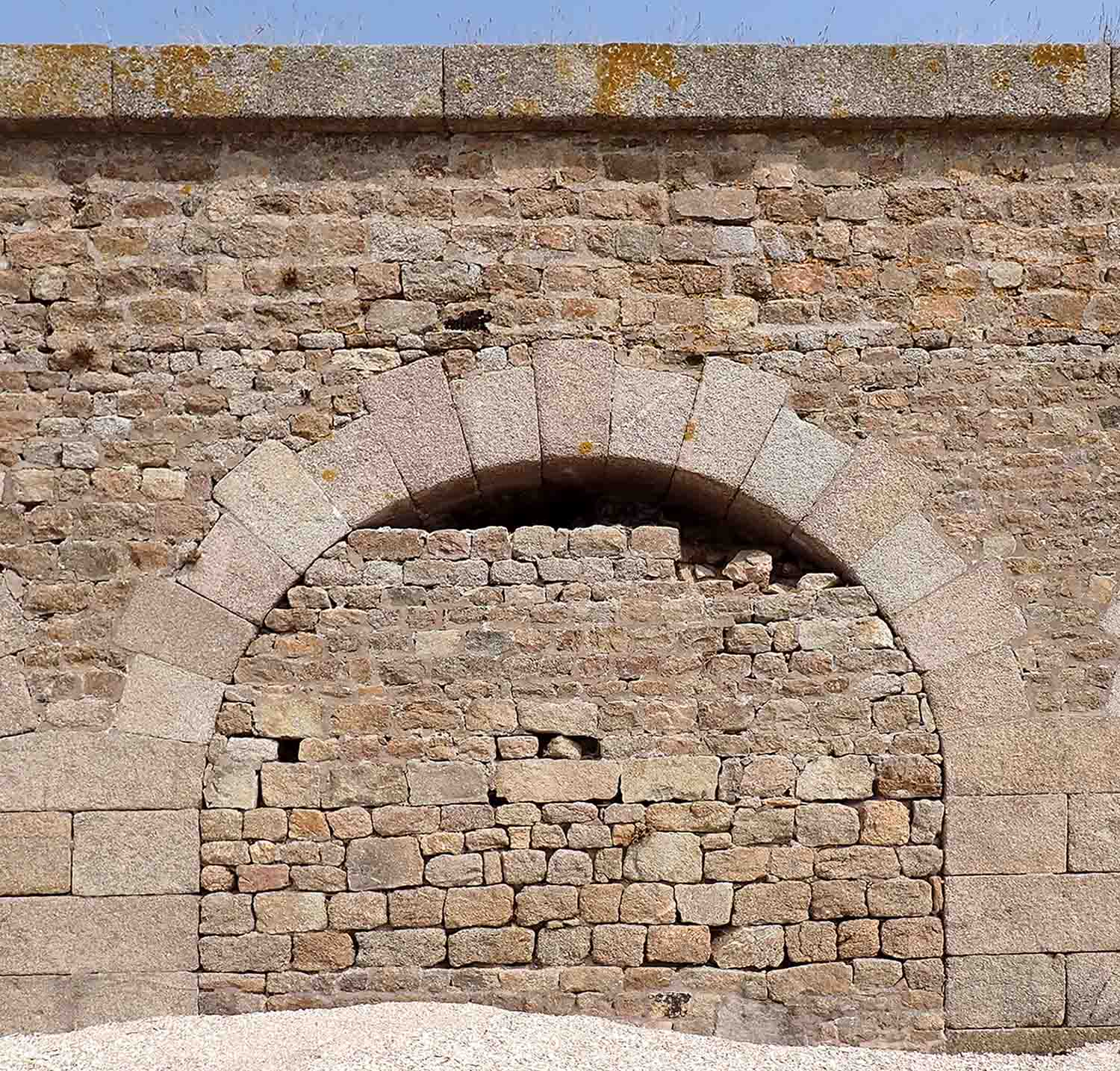

A.1. Brèche du rempart Sud

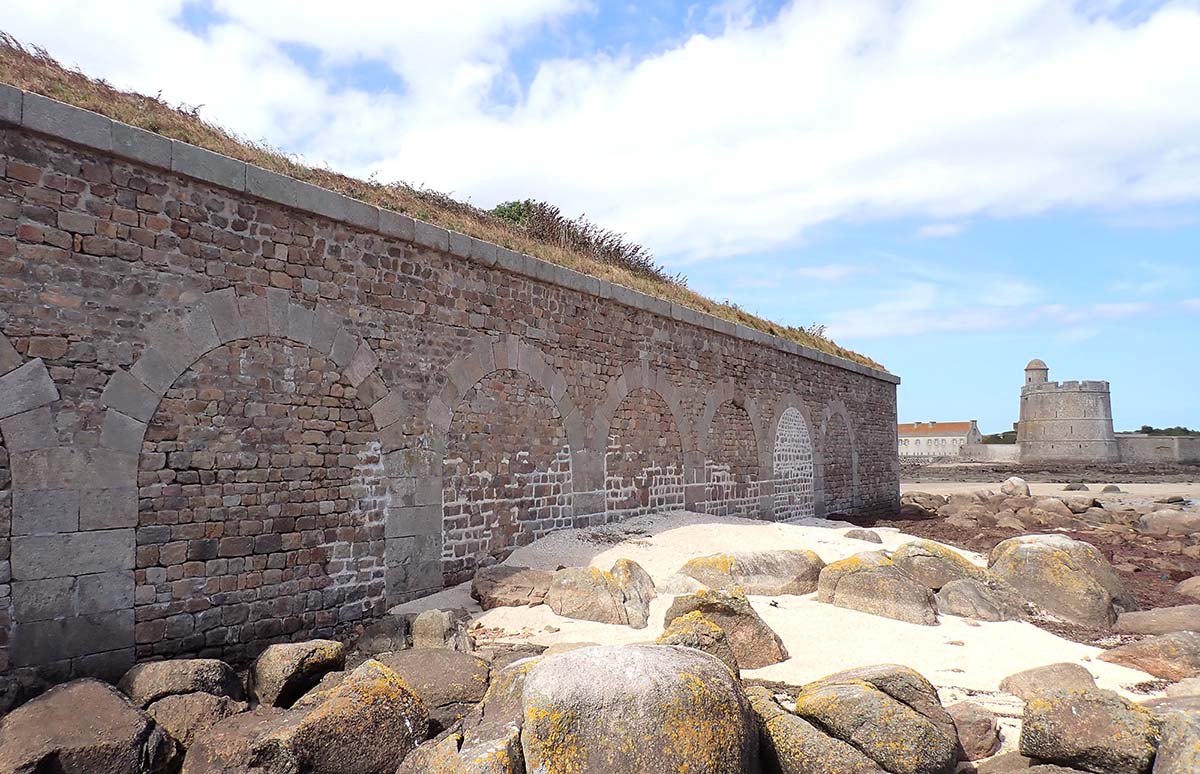

En août 2025, l’objectif est de combler le haut du parement de l’arche n° 2 du rempart Sud.

Une subvention de la Fondation du Patrimoine a permis l’achat des petits blocs de granite nécessaires.

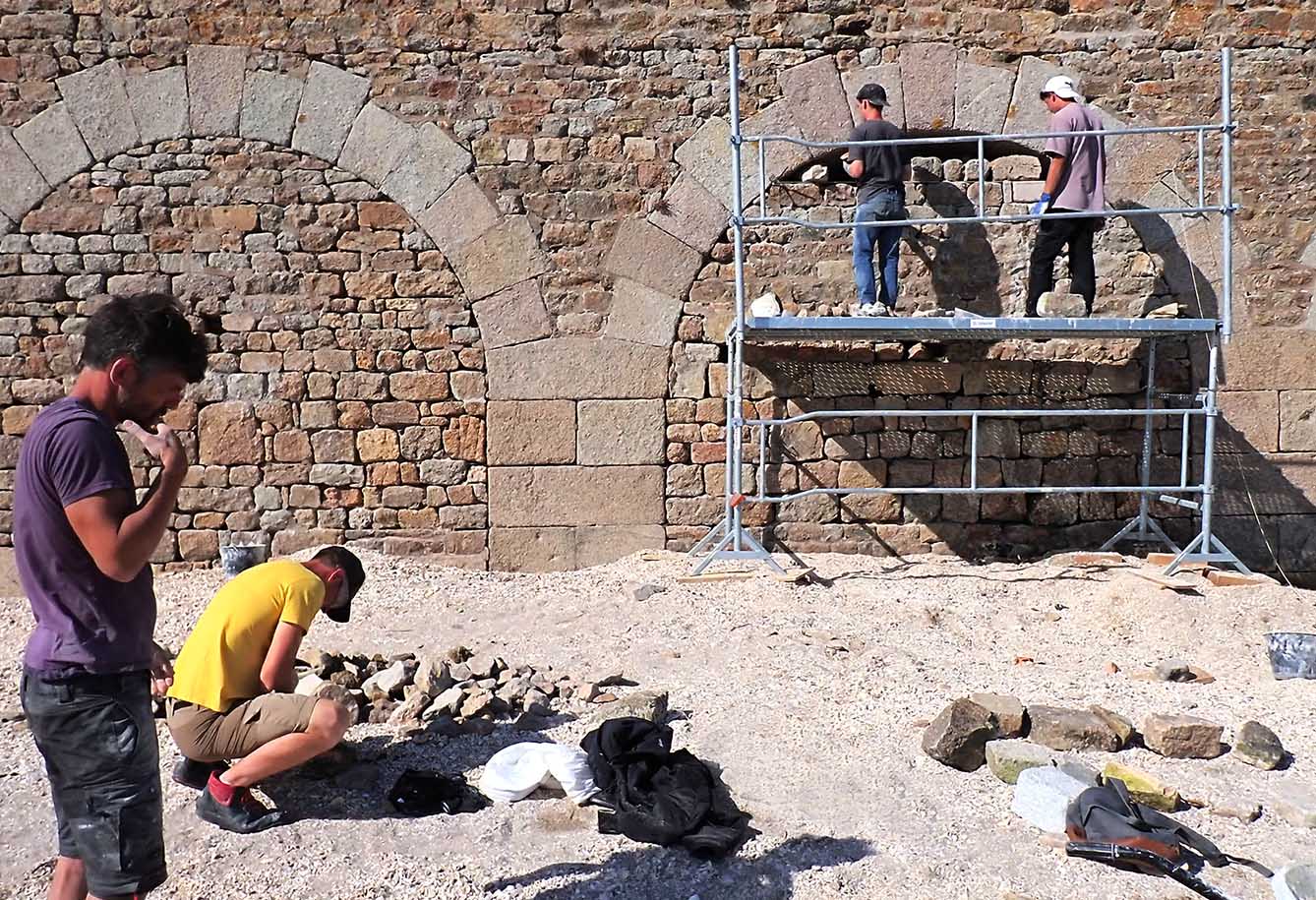

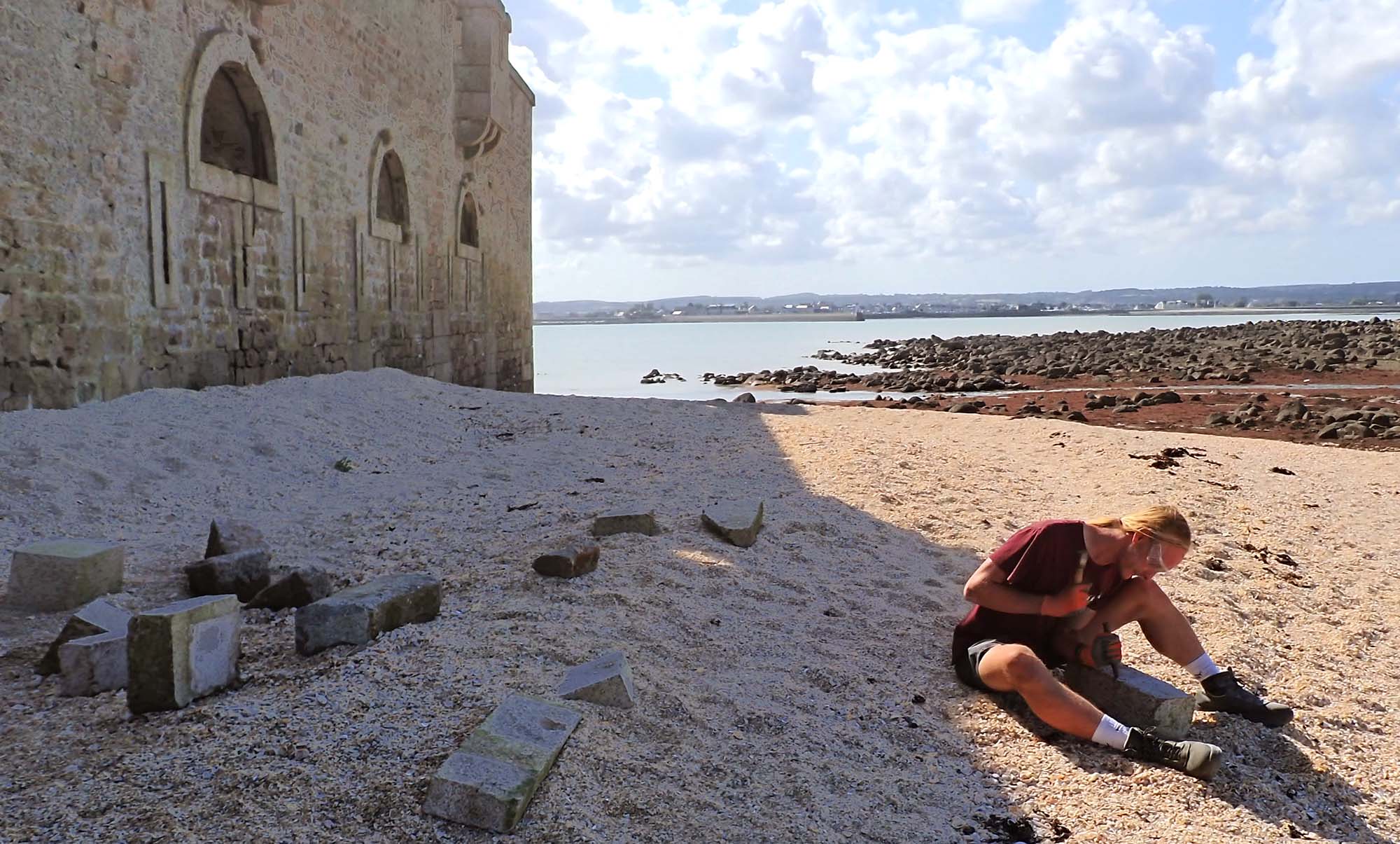

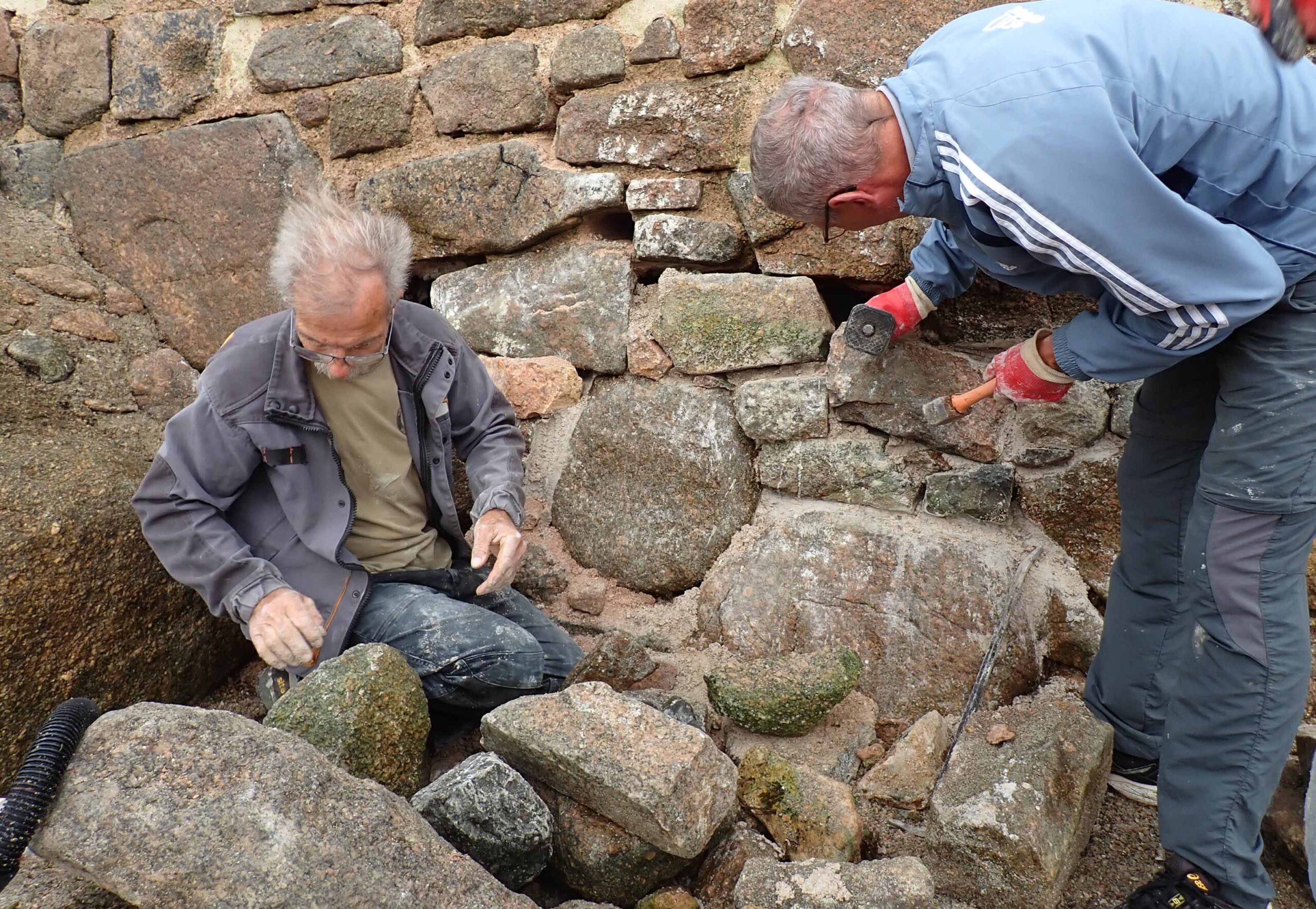

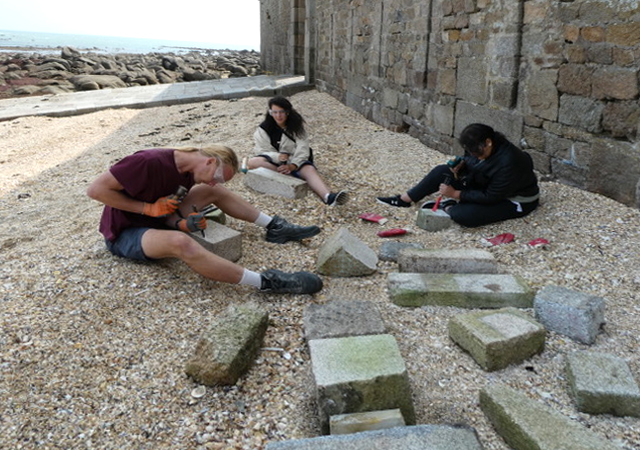

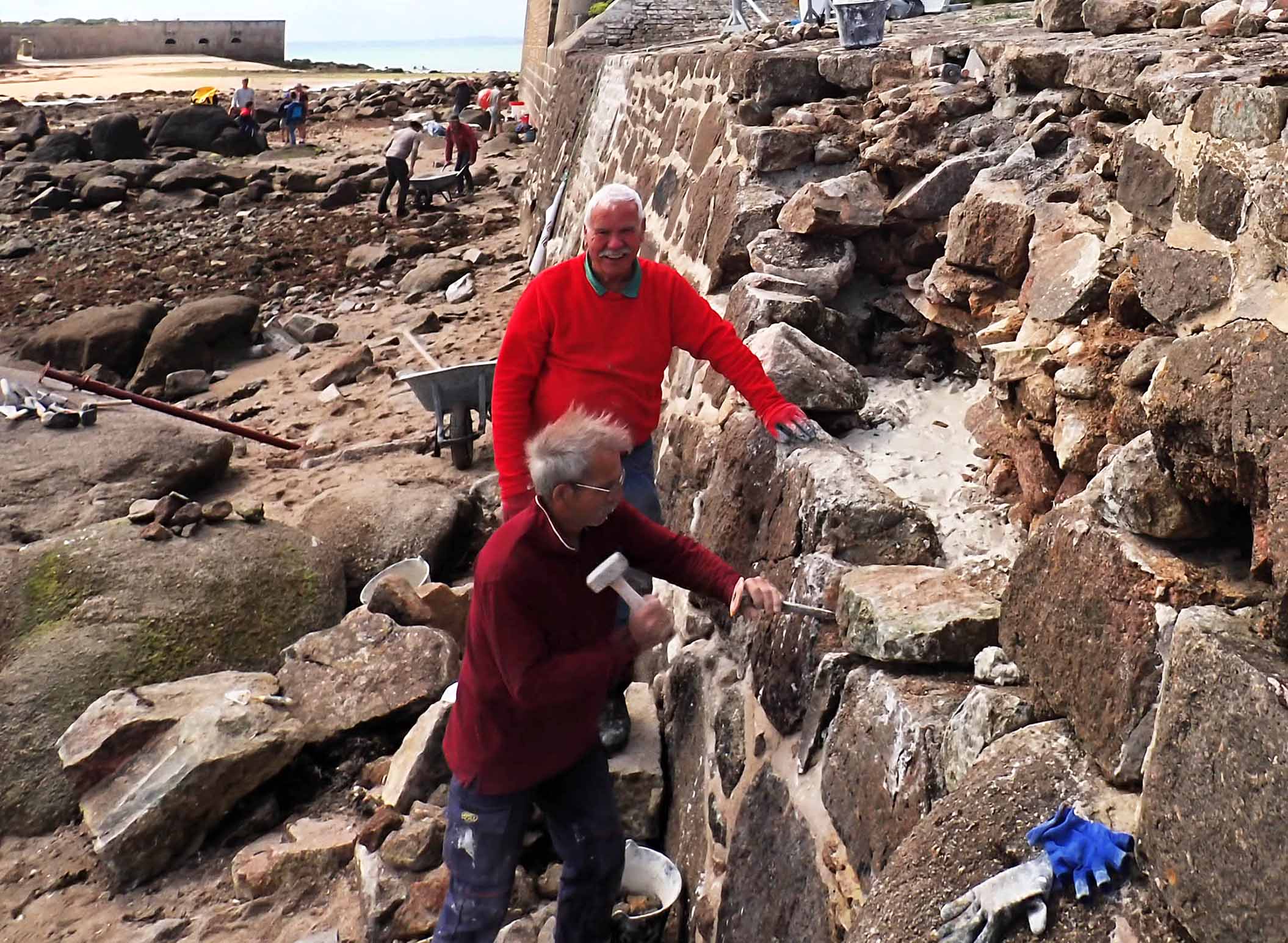

Ces blocs de granite récemment découpés par le tailleur de pierre ont le défaut d’avoir des faces trop lisses. Des bénévoles doivent donc émousser les arêtes avec gradine et massette, puis boucharder toutes les faces pour les rendre rugueuses. Ce qui assurera une meilleure adhésion du mortier de chaux. Et leur donnera un aspect ancien afin qu’ils se fondent dans la maçonnerie existante :

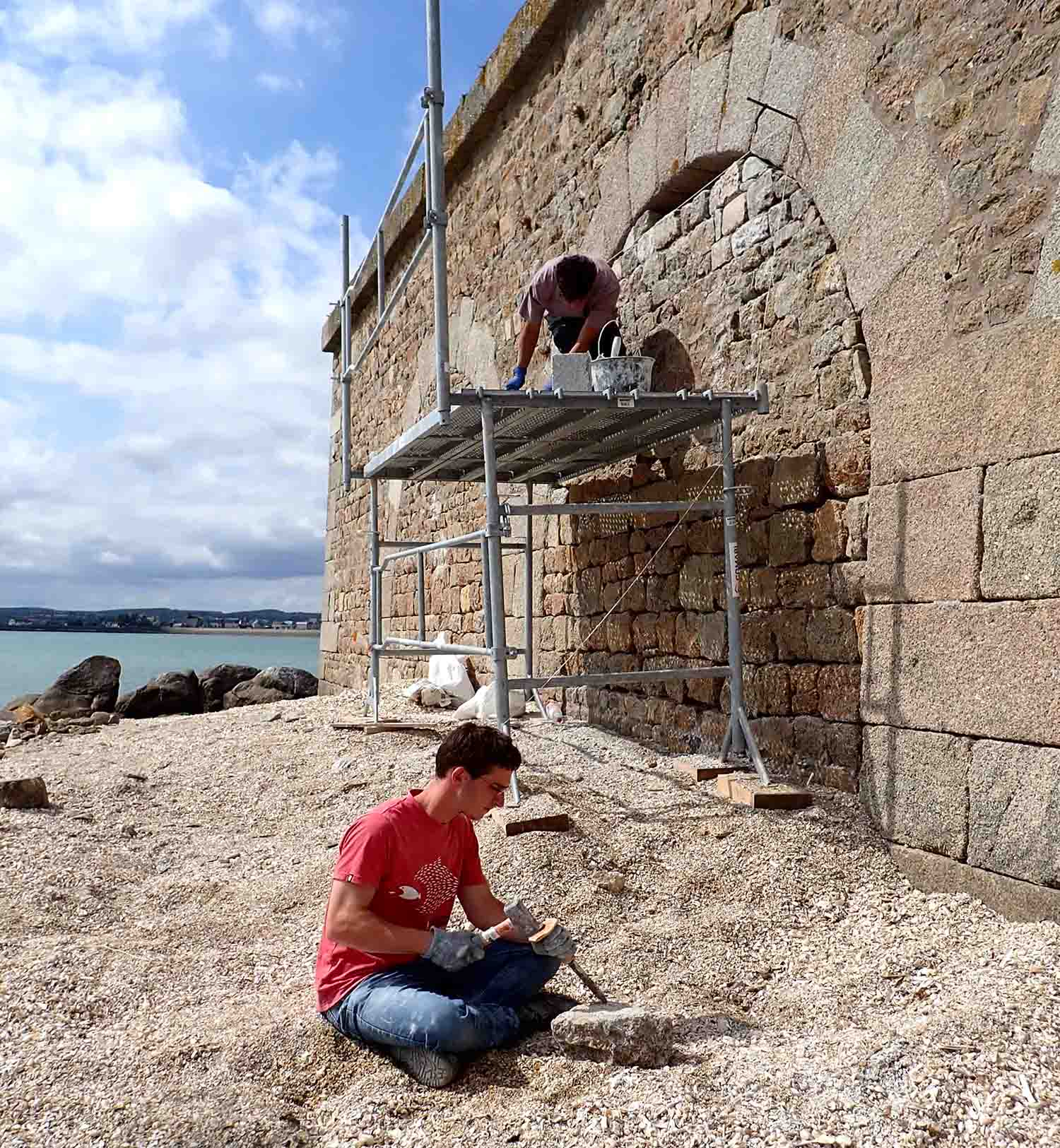

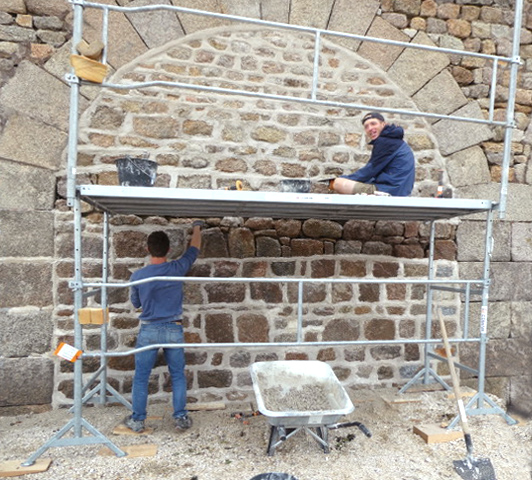

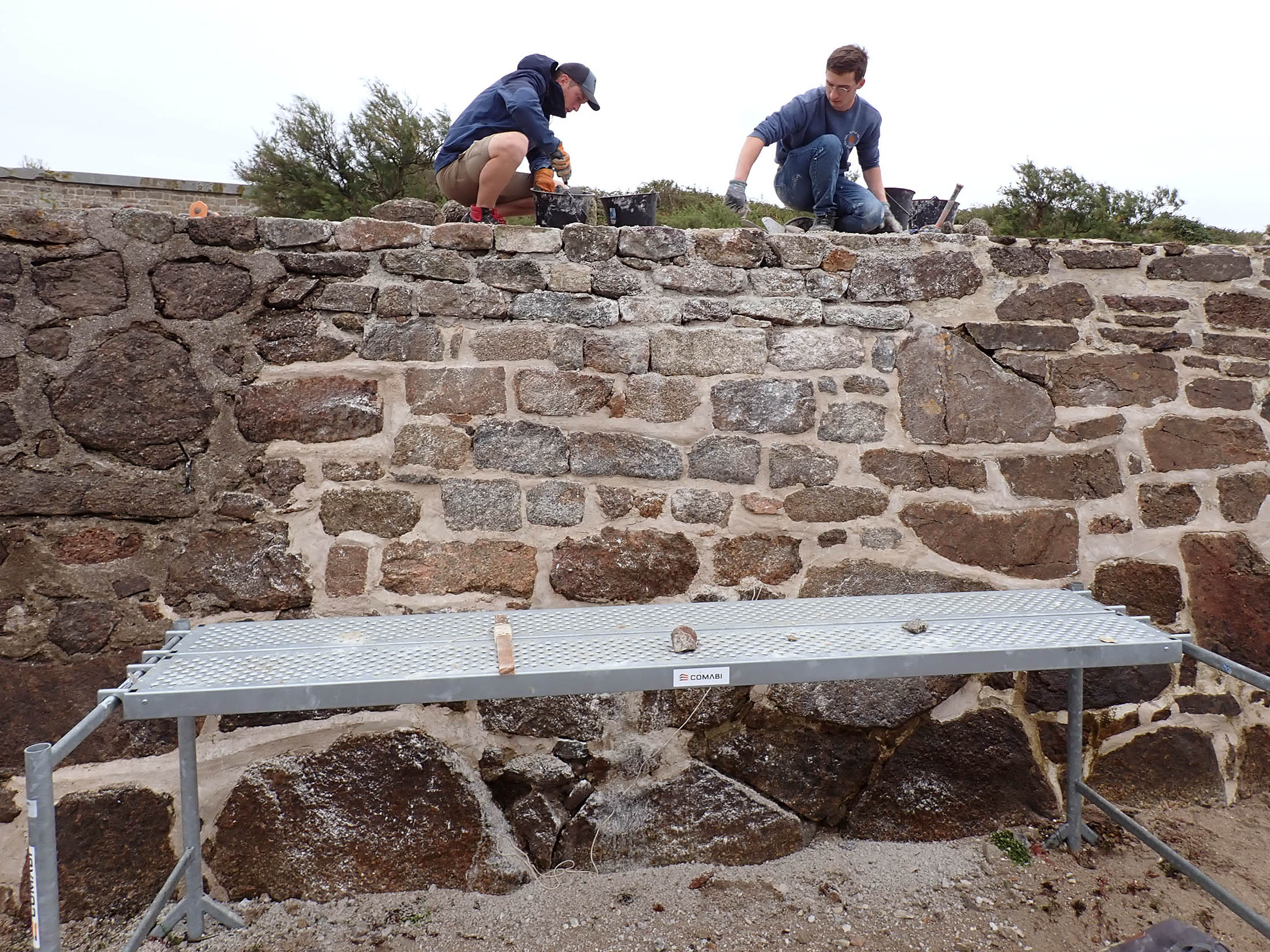

Un échafaudage mis à disposition par les services techniques départementaux de l’île de Tatihou permet d’agir en hauteur :

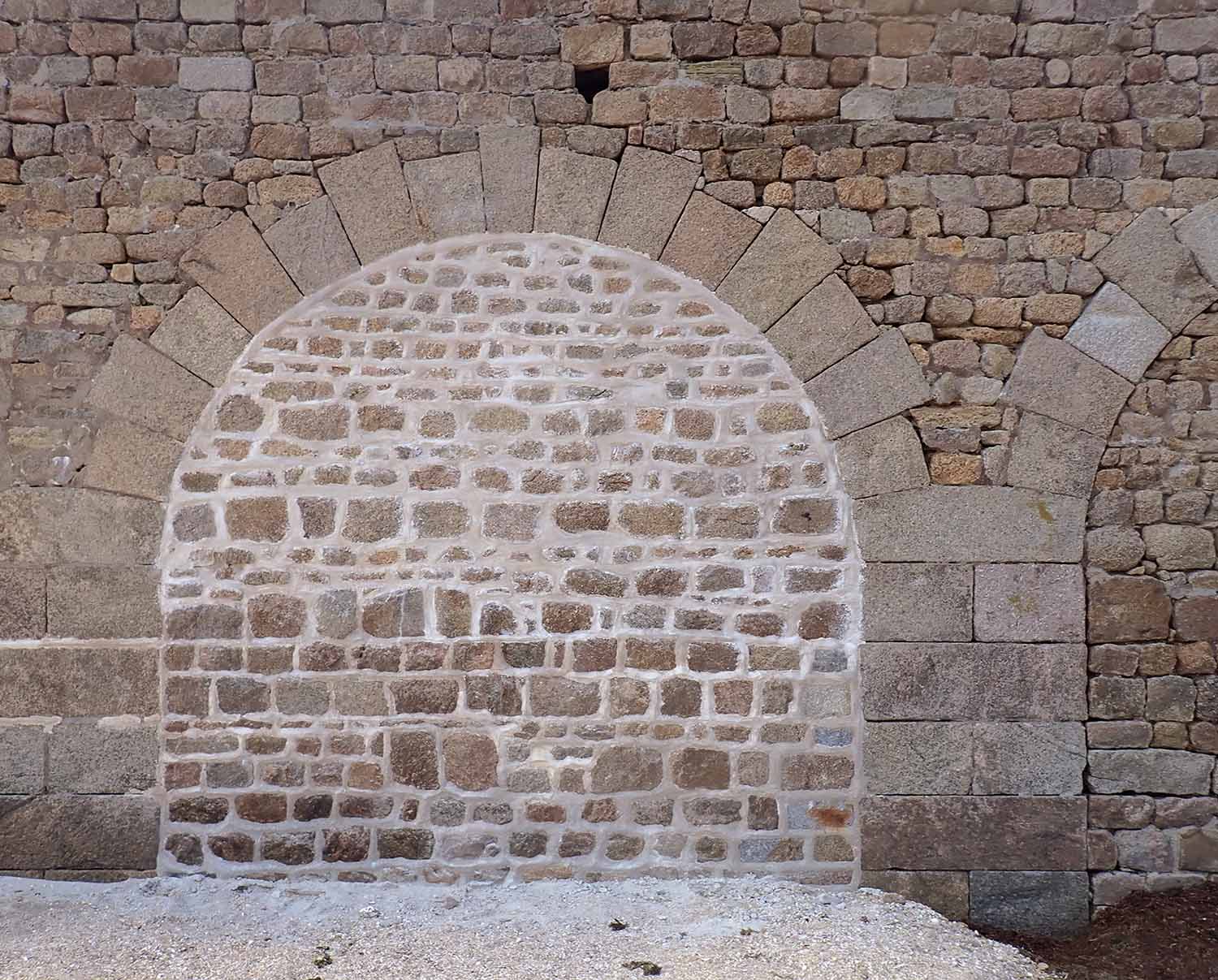

Un bénévole peaufine le bouchardage d’un bloc de parement avant de le mettre en place :restauration du fort de l'îlet de Tatihou

Une fois l’échafaudage démonté, les bénévoles posent devant le fruit de leurs efforts :

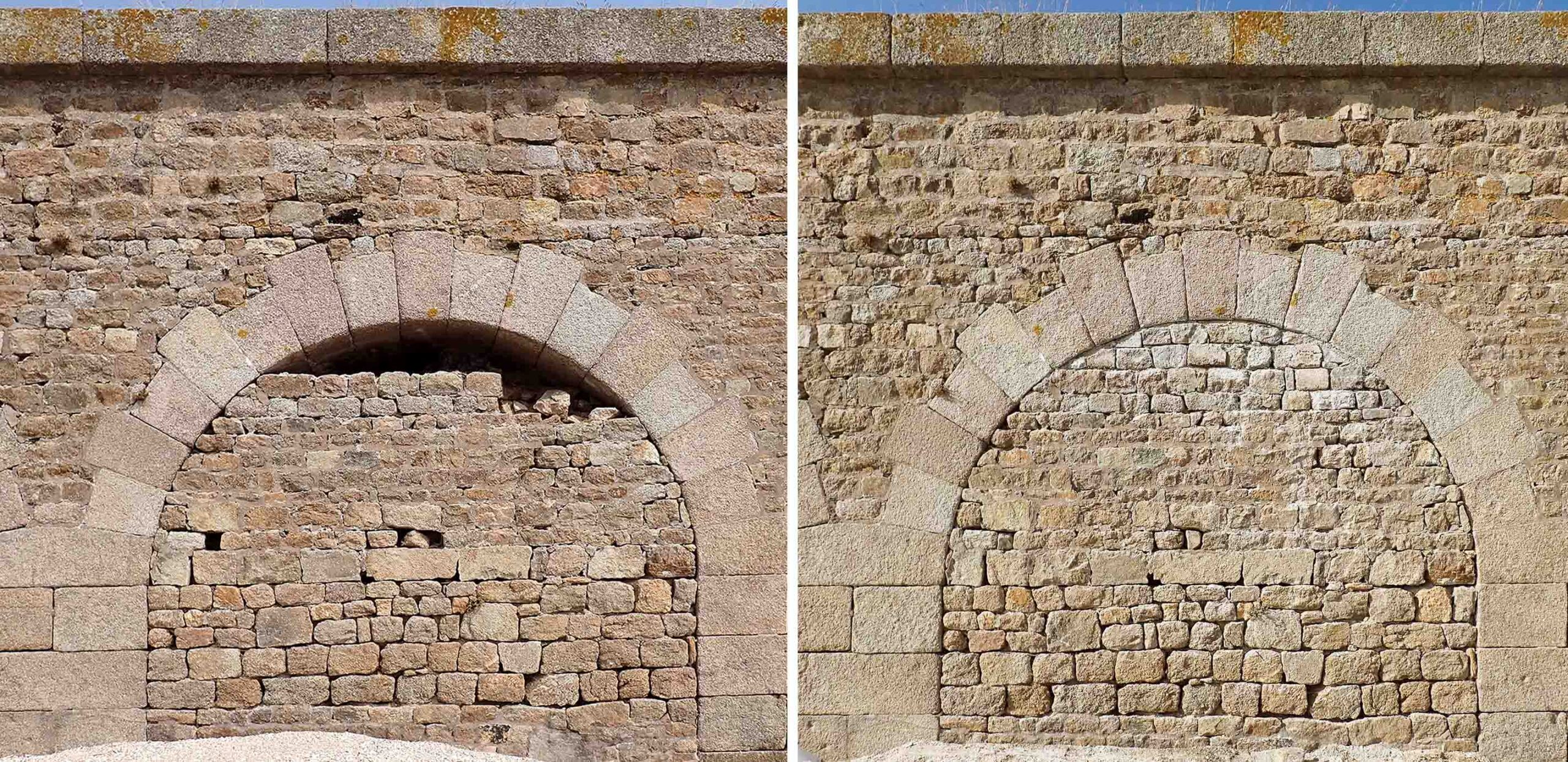

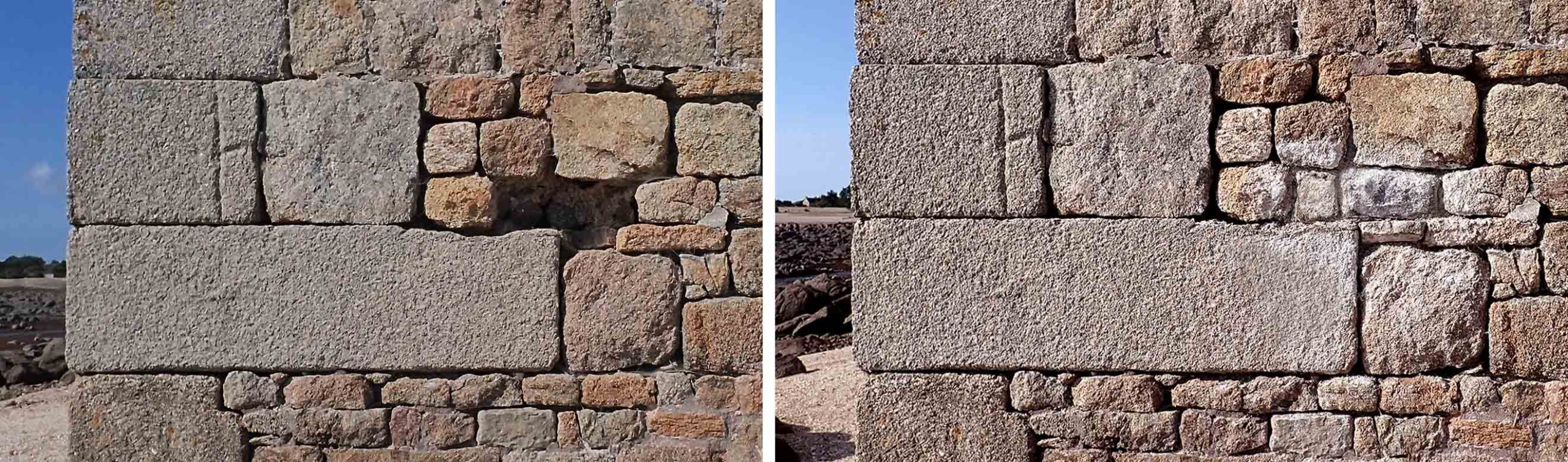

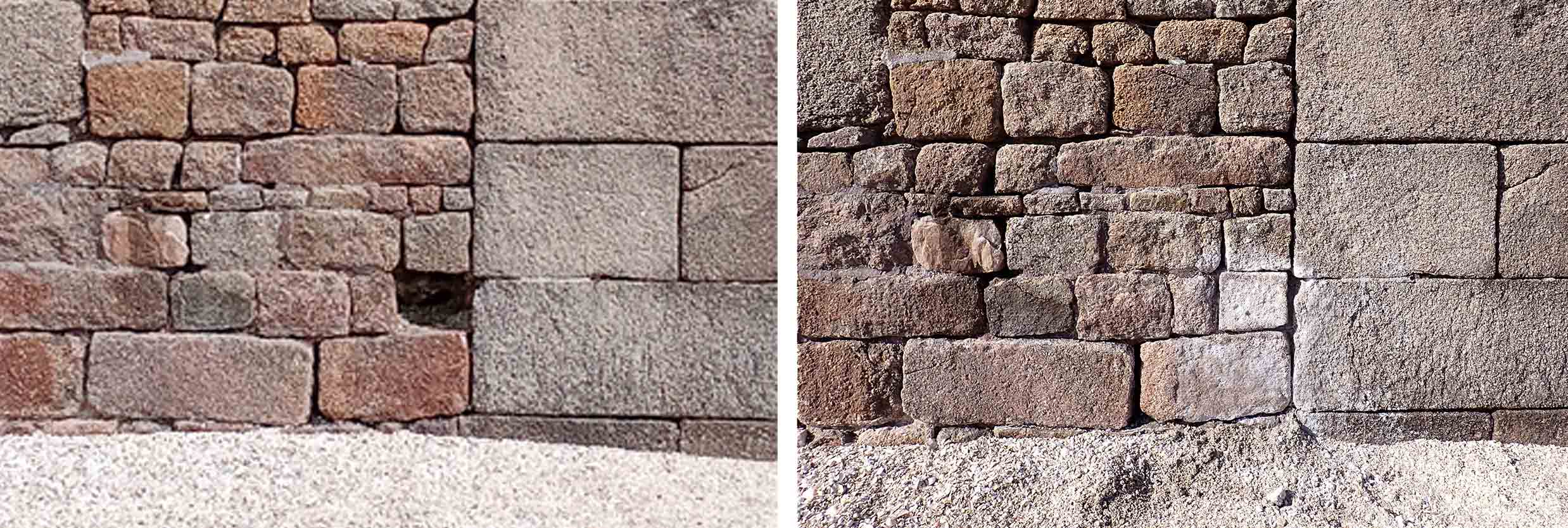

Comme toujours la comparaison Avant / Après est très parlante !

L’association s’est donnée pour mission d’assurer l’entretien du fort de l’îlet et de prévenir l’apparition de brèches importante. Chaque printemps, l’association fait une visite au fort de l’îlet pour recenser les blocs de parement emportés par les tempêtes d’hiver. Si rien n’est entrepris pour combler ces amorces de brèche, ce sont plusieurs blocs qui risquent d’être arracher lors des tempêtes suivantes. C’est ce qui se produisait au cours des années passées.

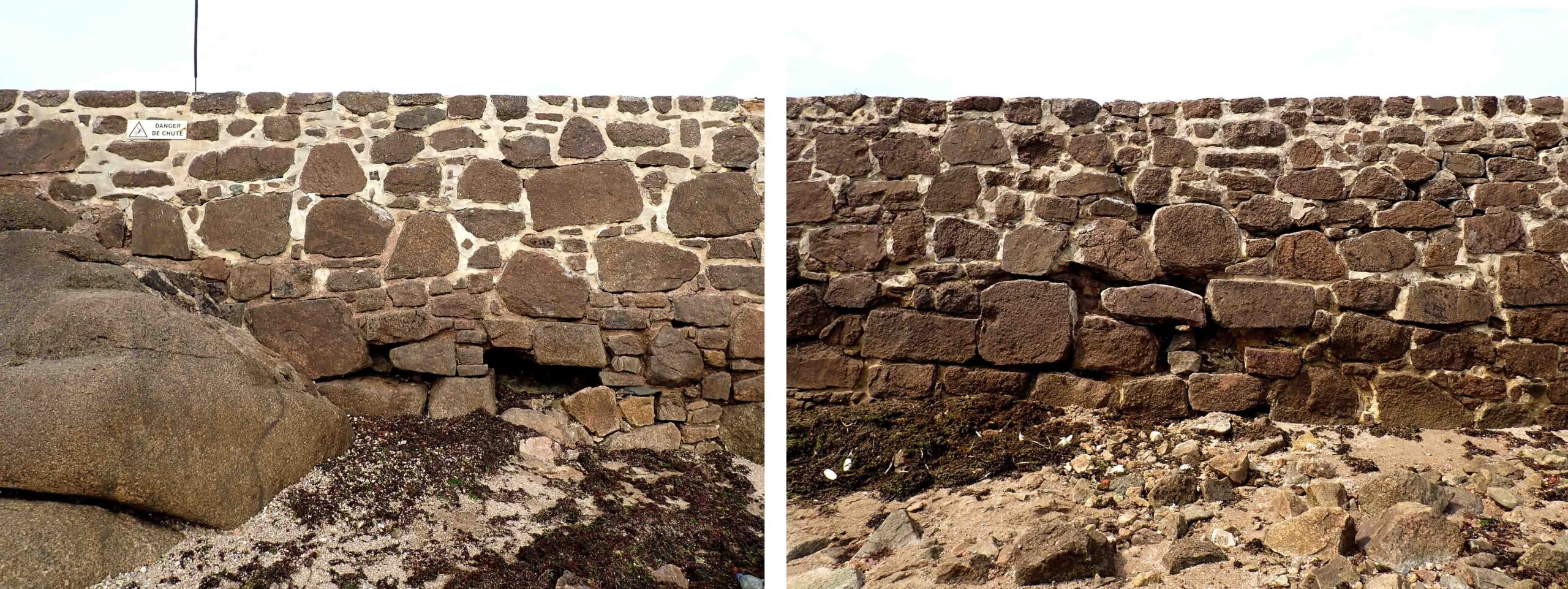

Voilà l’exemple d’une des 4 amorces de brèche comblées en août 2025 :

brèche au fort de l'îlet de Tatihou

Grâce au financement de la Fondation du Patrimoine, LPMH a fait tailler des petits blocs aux dimensions requises pour combler 4 amorces de brèches :

A. 2. Joints sur le rempart Est

Grâce à un nouvel échafaudage prêté par le Département, nous avons complété les joints sur toute la hauteur de l’arche n°6 du rempart Est, arche dont nous avions comblé la brèche en août 2023. L’association se donne pour mission de refaire chaque année les joints d’une ou deux arches, en commençant par le rempart Est, le plus exposé aux tempêtes.

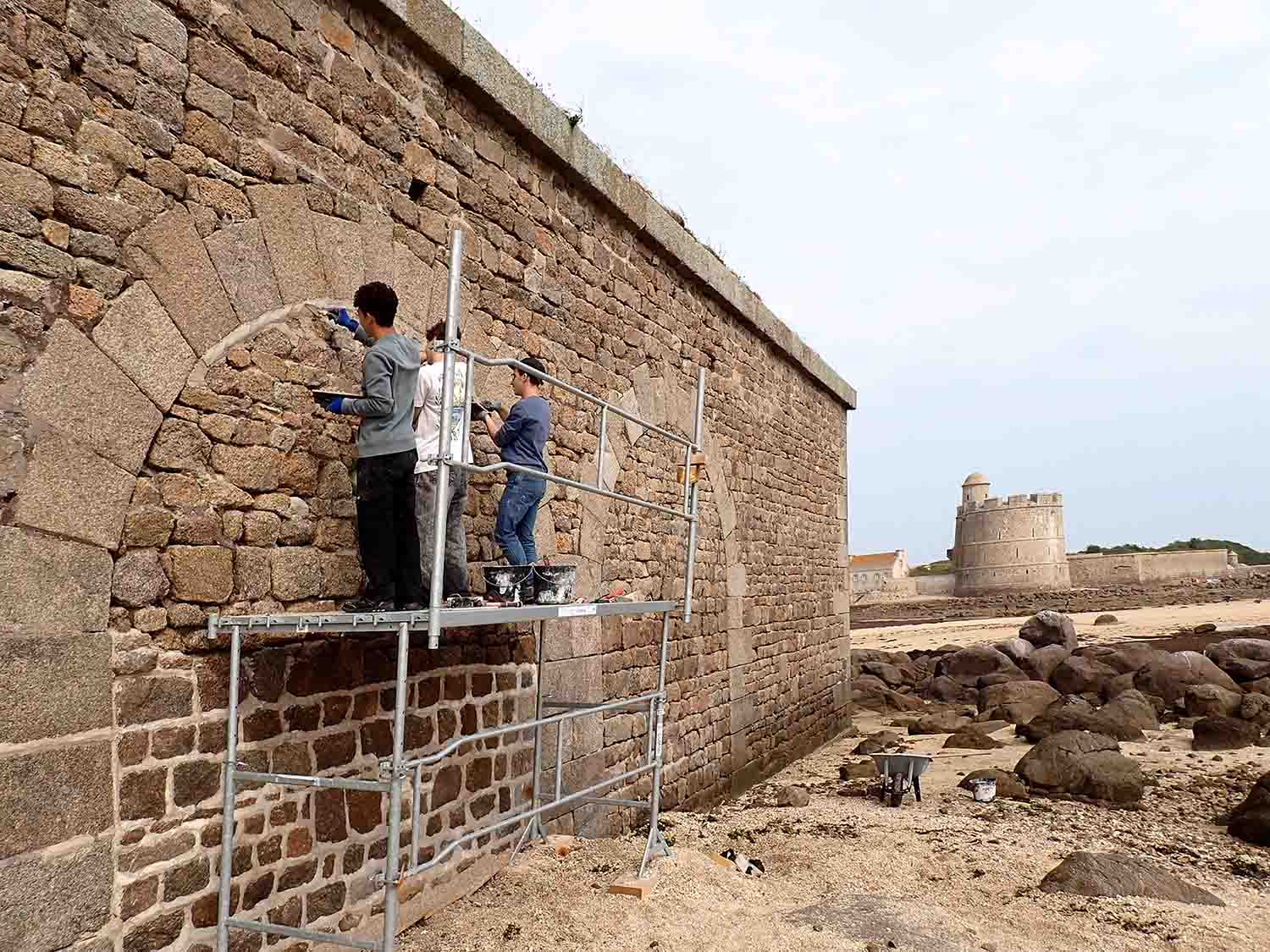

Charles-Louis Roseau explique comment caler l’échafaudage :

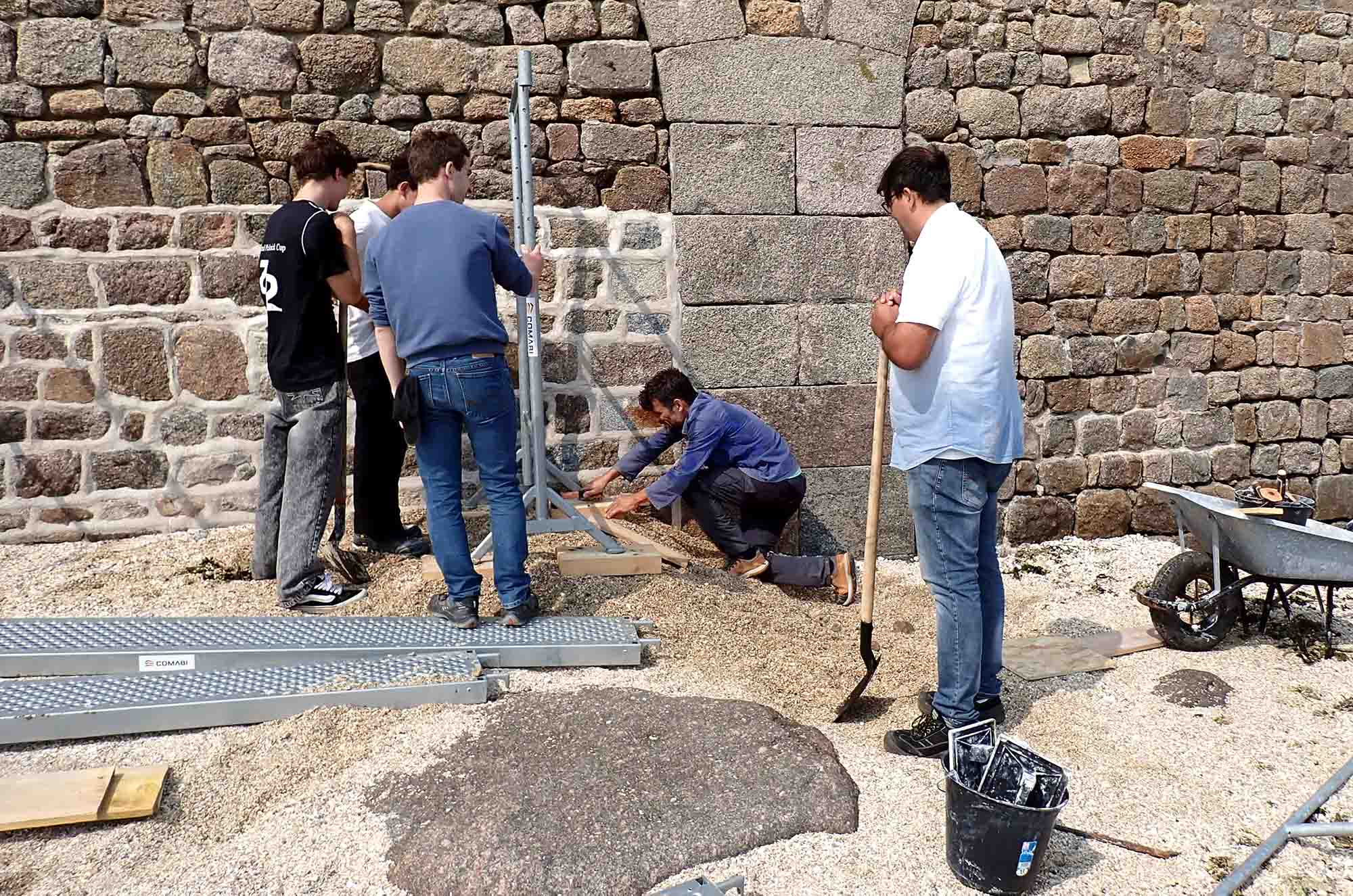

3 jeunes bénévoles REMPART commencent à faire les joints par le haut :

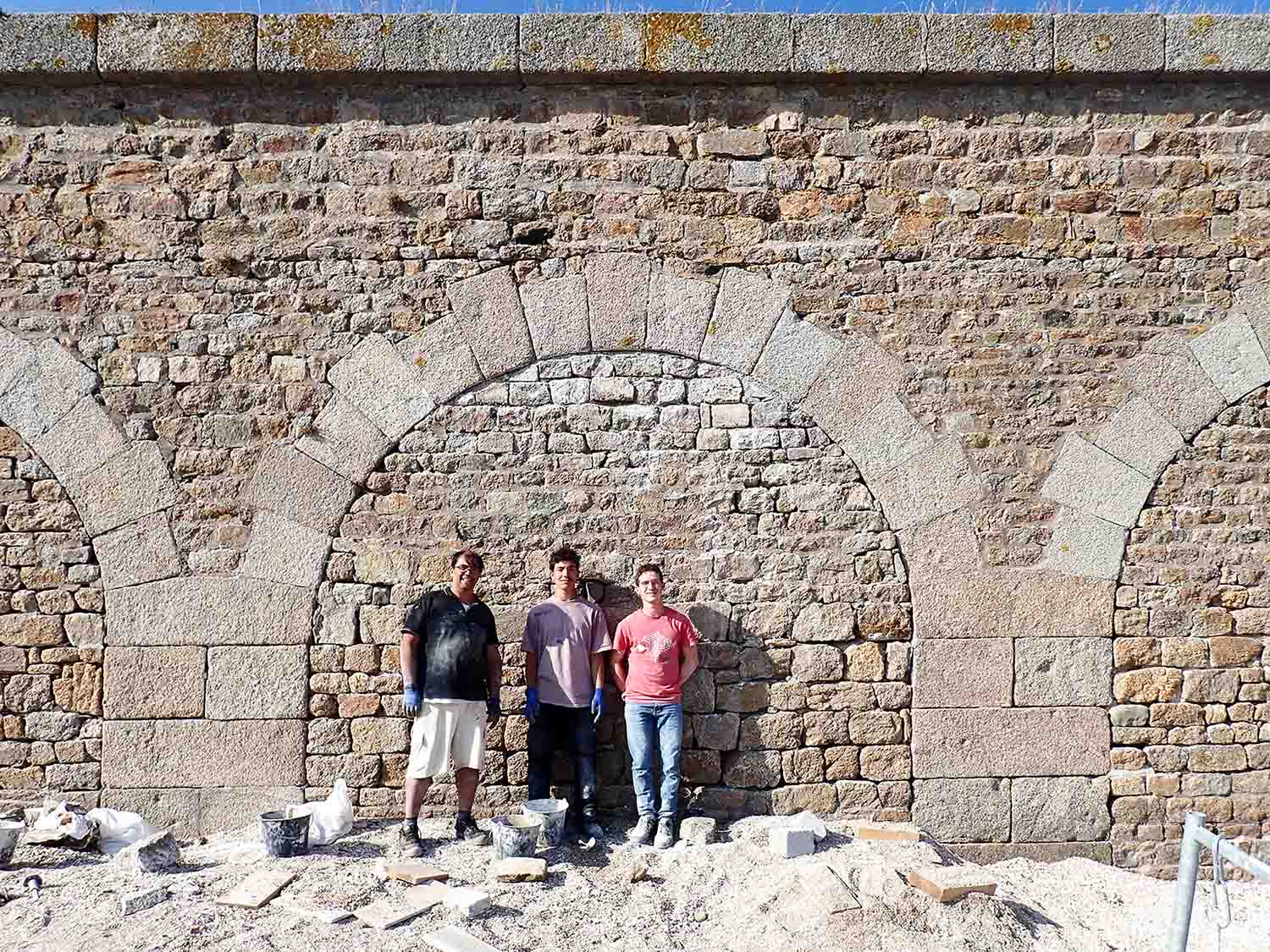

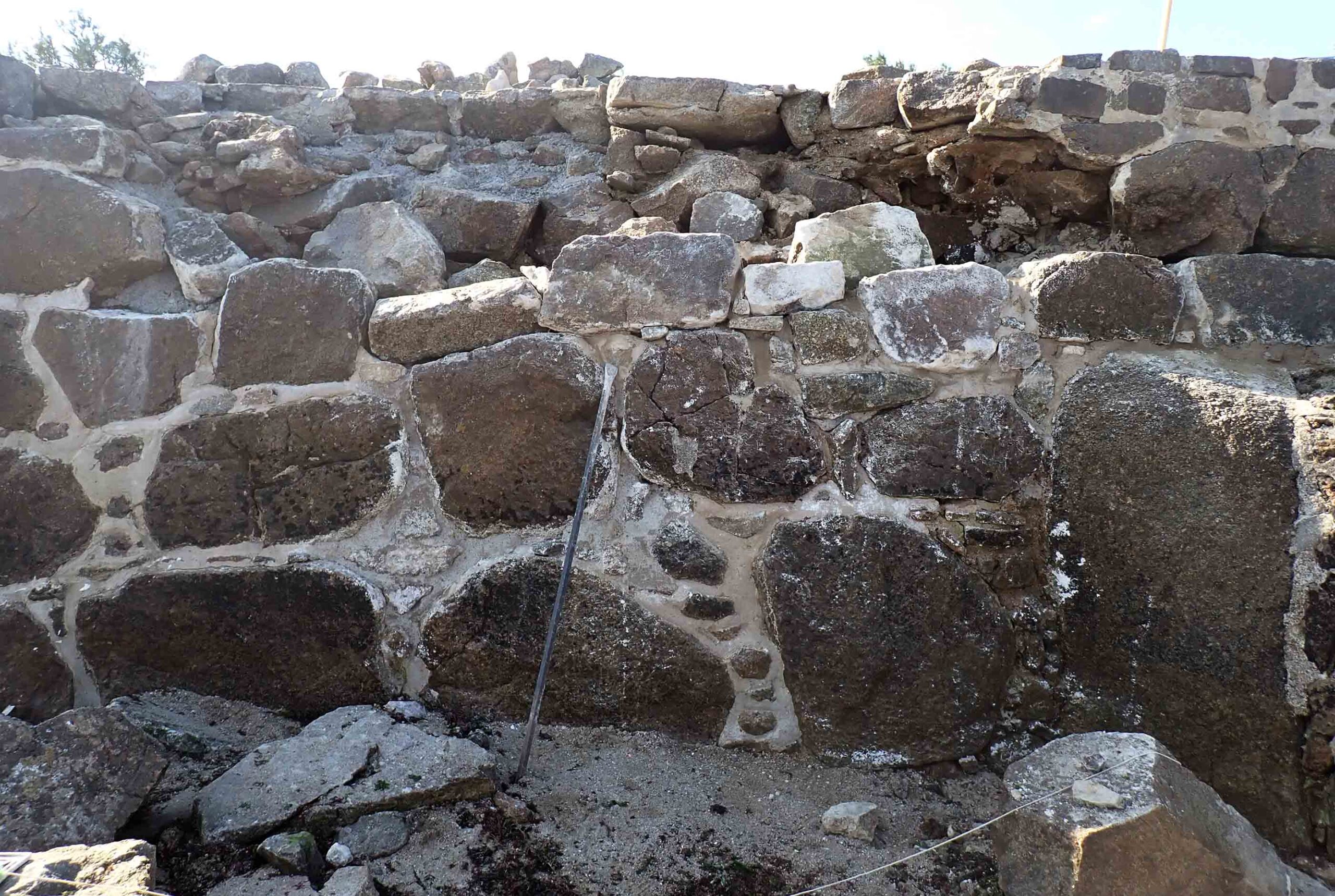

Après une journée et demie de travail à 3, l’arche est complétement jointé :

On observe que les joints en partie basse réalisés en août 2023, ont déjà été lessivés et patinés par les vagues…

fort îlet de Tatihou

Rappel des épisode précédents : en août 2023 LPMH a comblé 2 brèches sur ce rempart :fort de l'îlet vu du ciel

Brèche avant travaux LPMH d’août 2023 :

Les bénévoles maçonnent les blocs pierre financés déjà par la Fondation du Patrimoine.

2 bénévoles font les joints à hauteur d’homme : chantier de restauration par des bénévoles au fort de l'îlet

Avant / Après août 2023 : chantier de restauration au fort de l'îlet à Tatihou

En août 2025 comme pendant les étés précédents, les bénévoles ne peuvent œuvrer au fort de l’îlet qu’à marée basse. Lorsque la marée remonte ils sont contraints de rejoindre l’équipe principale qui travaille sur le mur de garantie. Pour agir le plus longtemps possible, ils attendent en général le dernier moment !fort ilet Tatihou marée remontante

Par beau temps, les plus motivés n’attendent pas la marée basse pour retourner au chantier de l’îlet en kayak ! Lors des faibles coefficients de marées comme ces jours-là, on a pied entre l’île et l’îlet :

B. Chantier sur le mur de garantie

Un « mur de garantie » ceinture l’île de Tatihou et la protège des tempêtes :

La partie Sud fait l’objet d’un entretien régulier par le Département de la Manche.

Détail du mur de garantie Sud. Les réparations récentes sont visibles sur ces images aériennes du photographes Jérôme Houyvet.

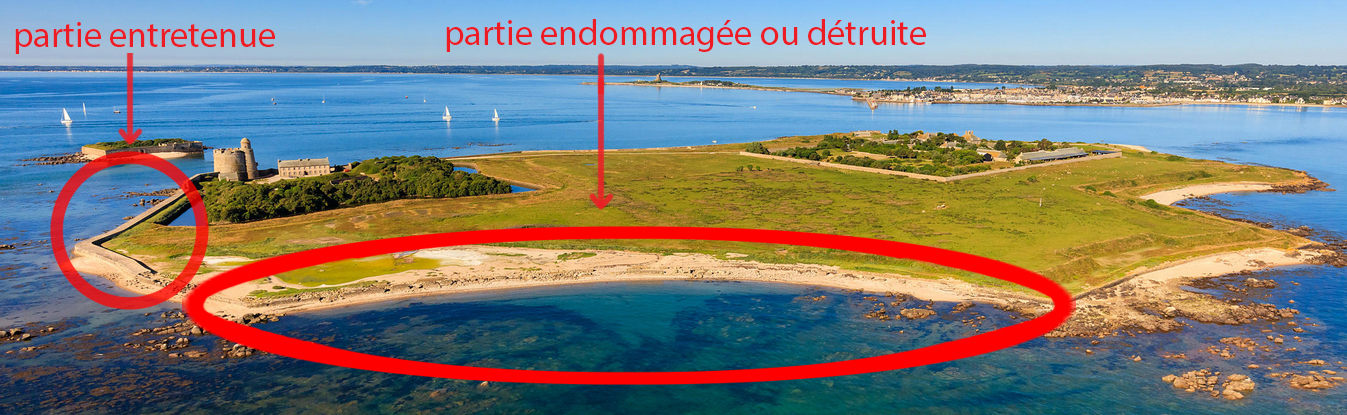

En revanche, le mur de garantie Est, très exposé aux tempêtes, est en grande partie détruit faute d’entretien depuis une quarantaine d’années. Une lagune se développe sur la pointe Est de l’île :

En août 2024, le Département a encouragé notre association à organiser un premier chantier avec des bénévoles sur le « mur de garantie » Est, un peu au-delà de la tour Vauban. Faute d’un entretien régulier, cet ouvrage présente de nombreuses fragilité et amorces de brèche.

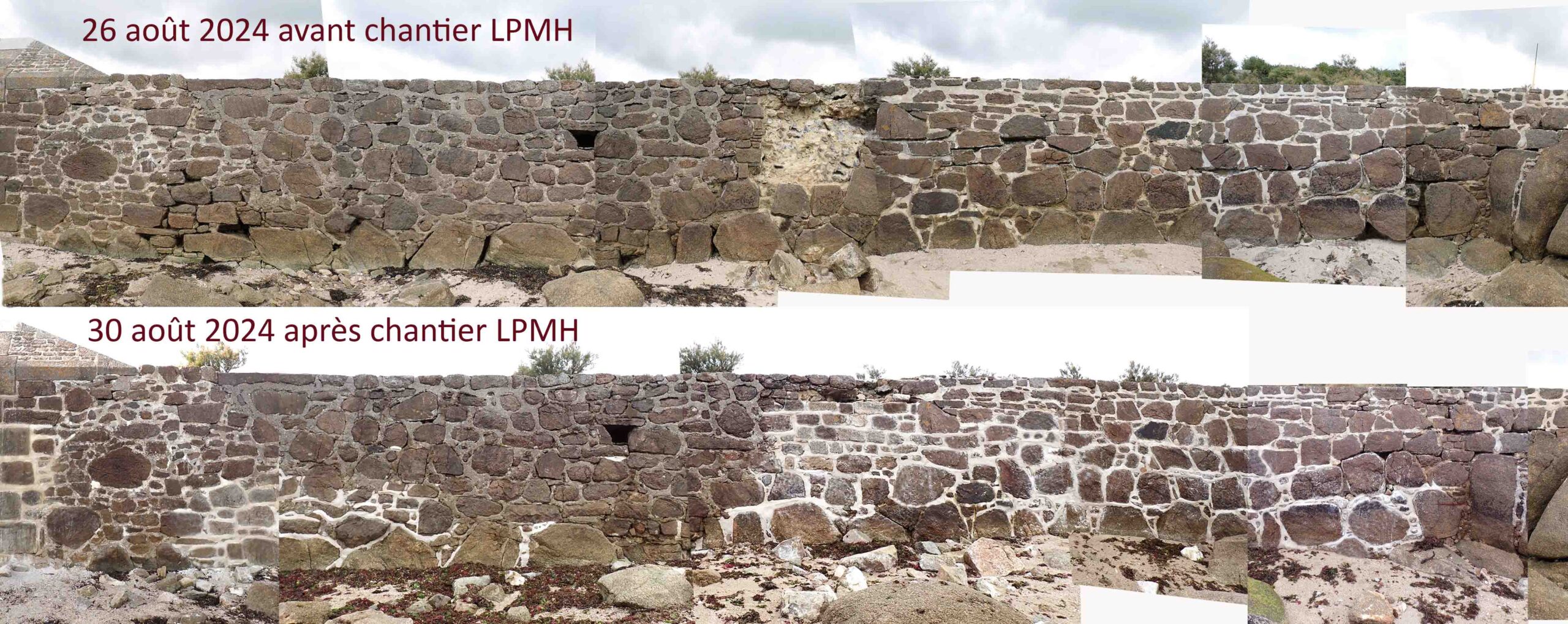

En août 2024, nous avons refait les joints sur les premiers 20 m et comblé au 3/4 une brèche de 2 m² :

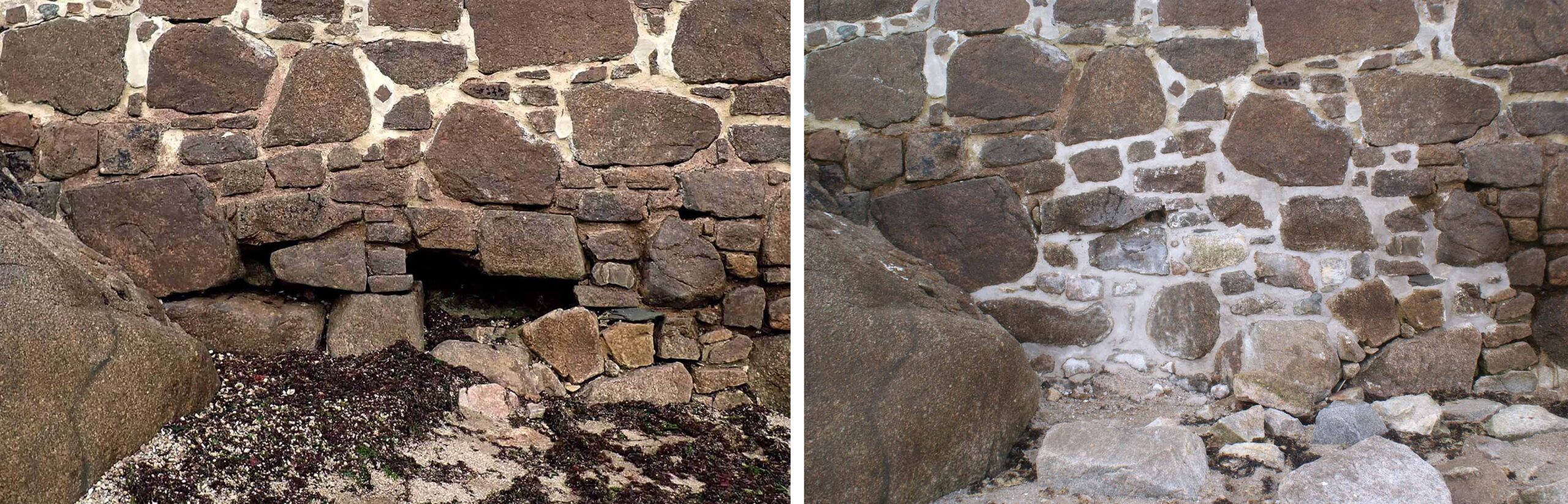

Août 2024 : reprise des joints :

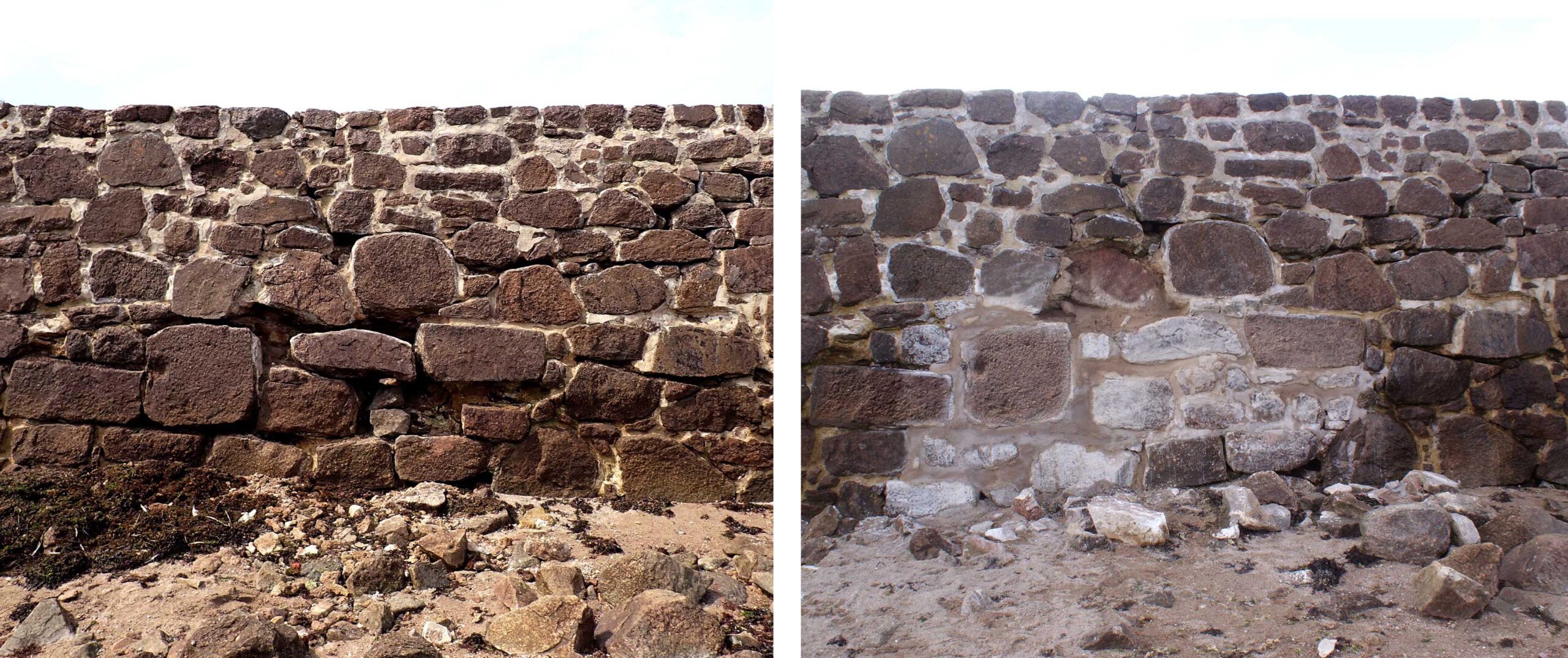

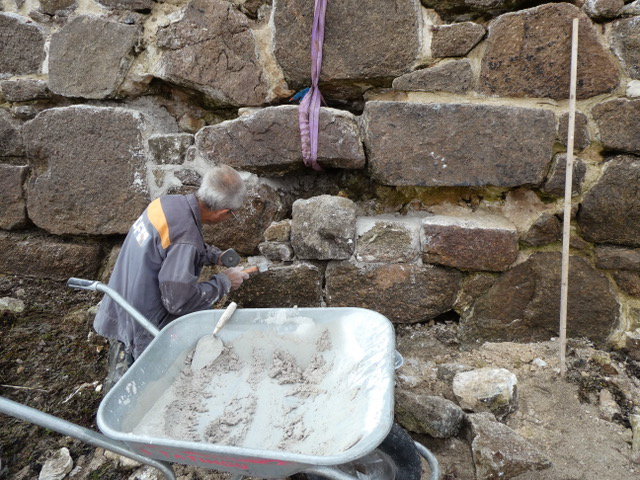

Août 2024 : brèche réparée :

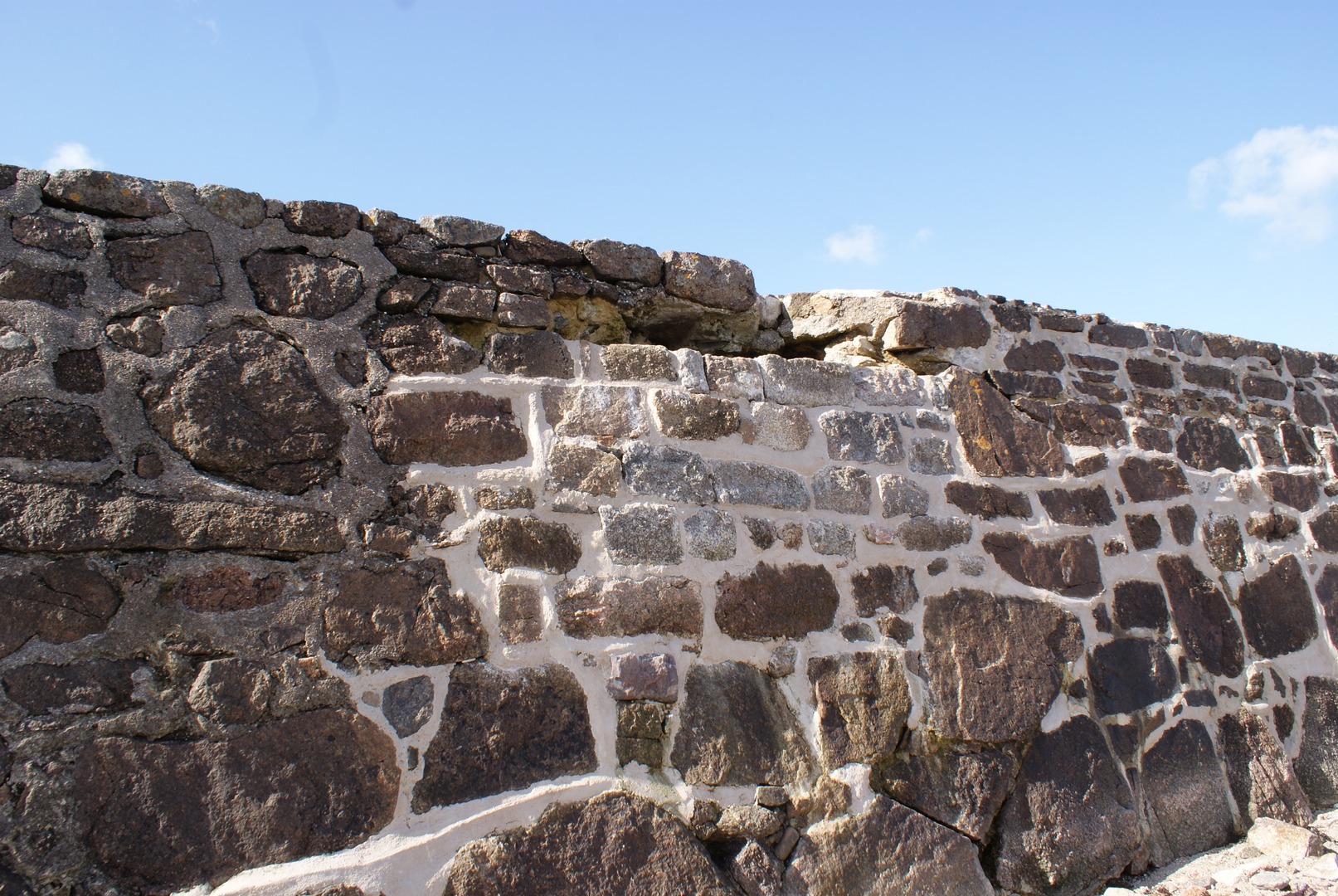

Faute d’échafaudage, nous n’avions pu combler la partie haute de cette brèche :

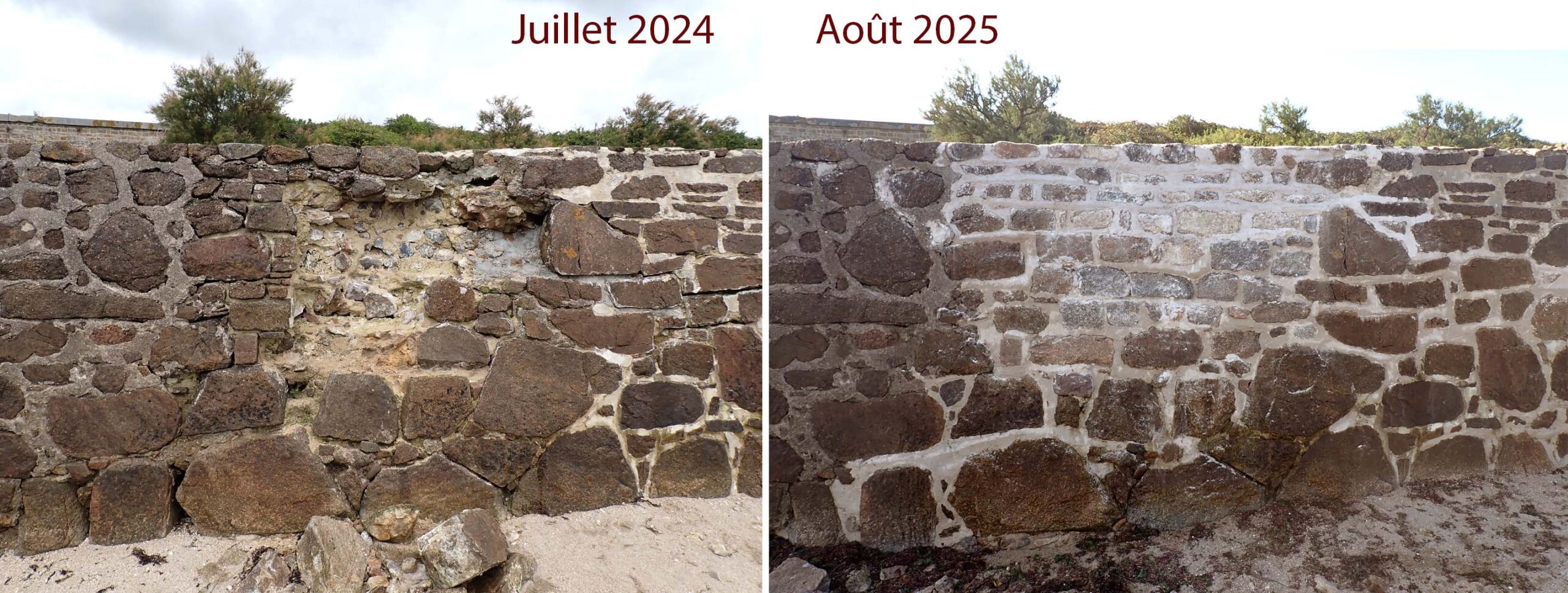

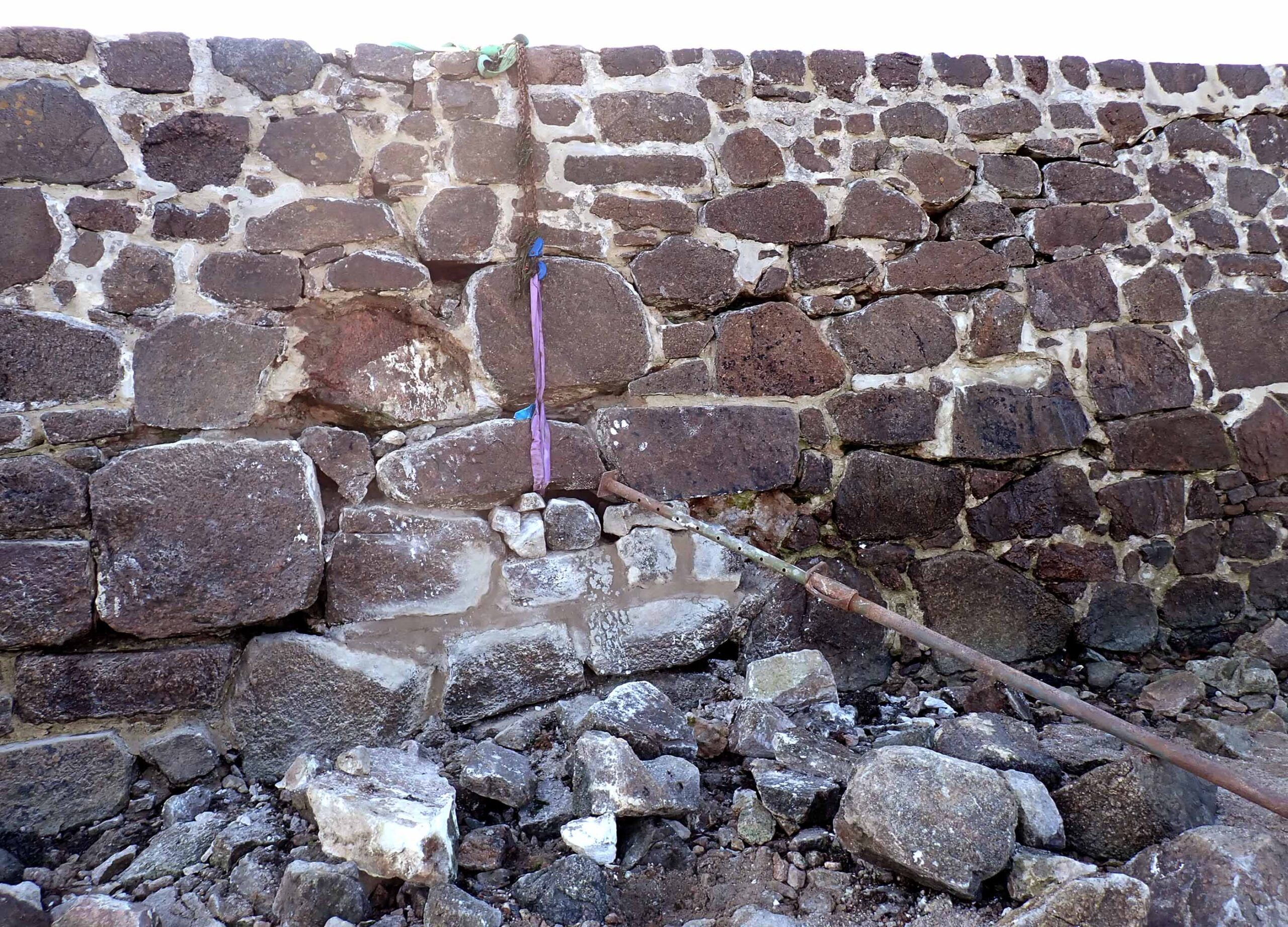

Achever cette réparation fut le premier objectif d’août 2025 :

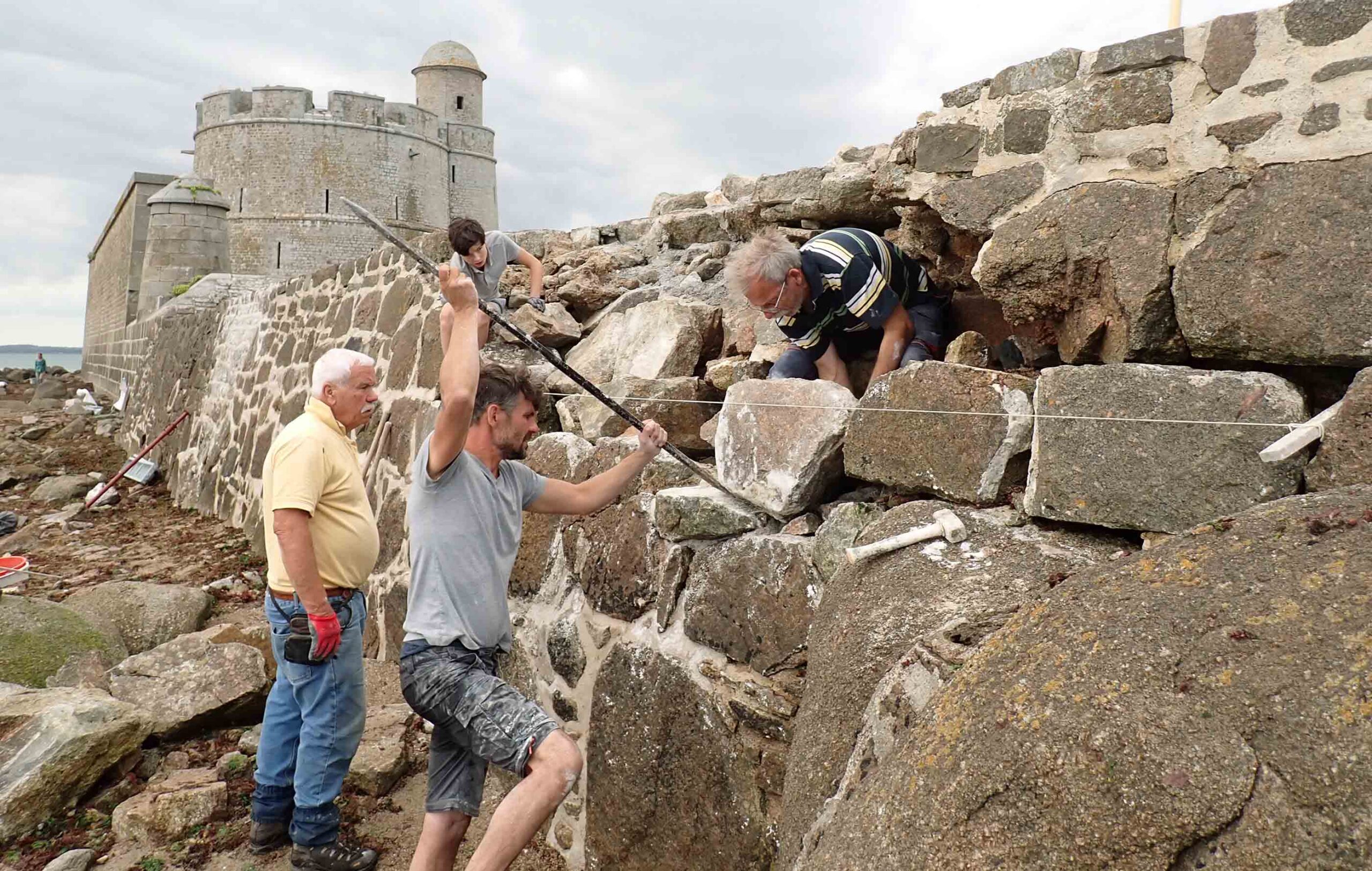

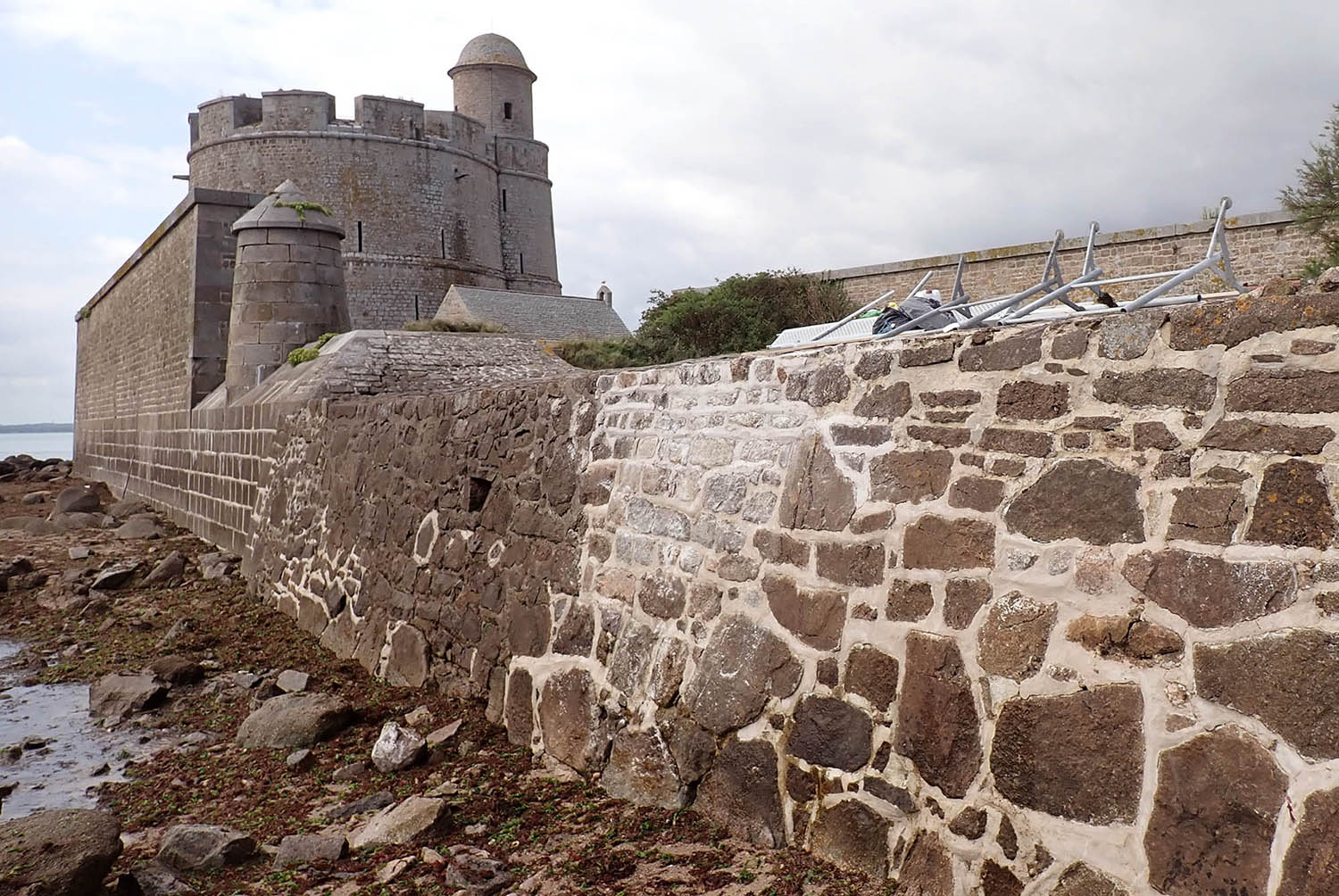

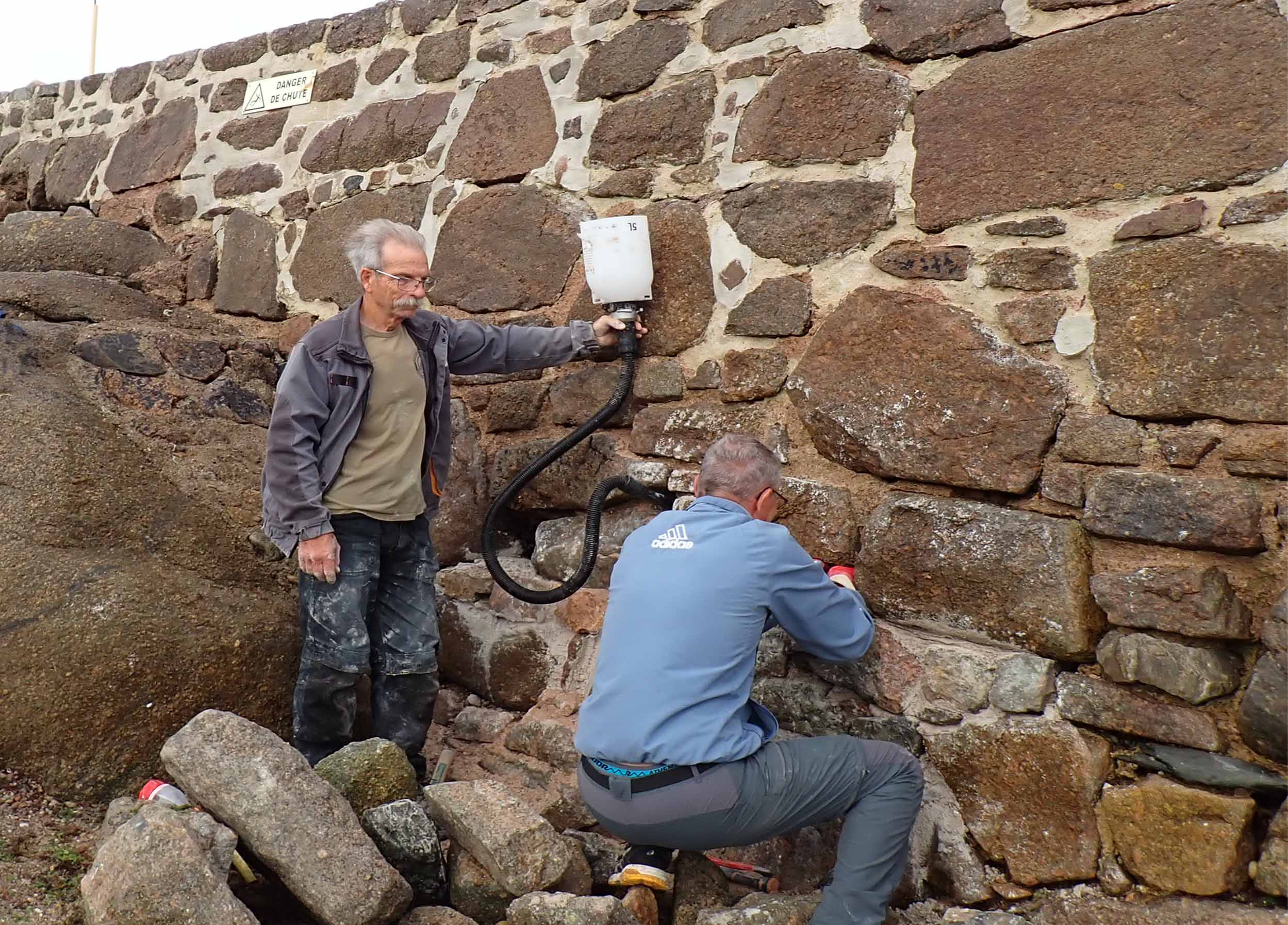

Objectif atteint le 3e 2 jours :

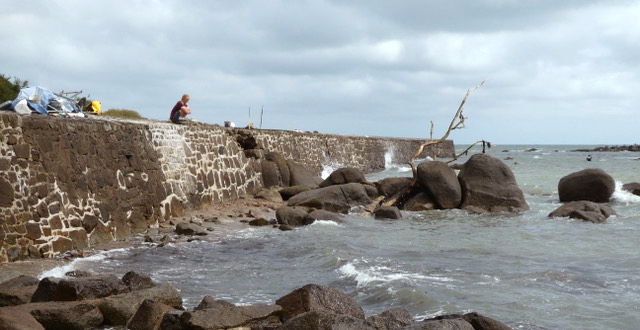

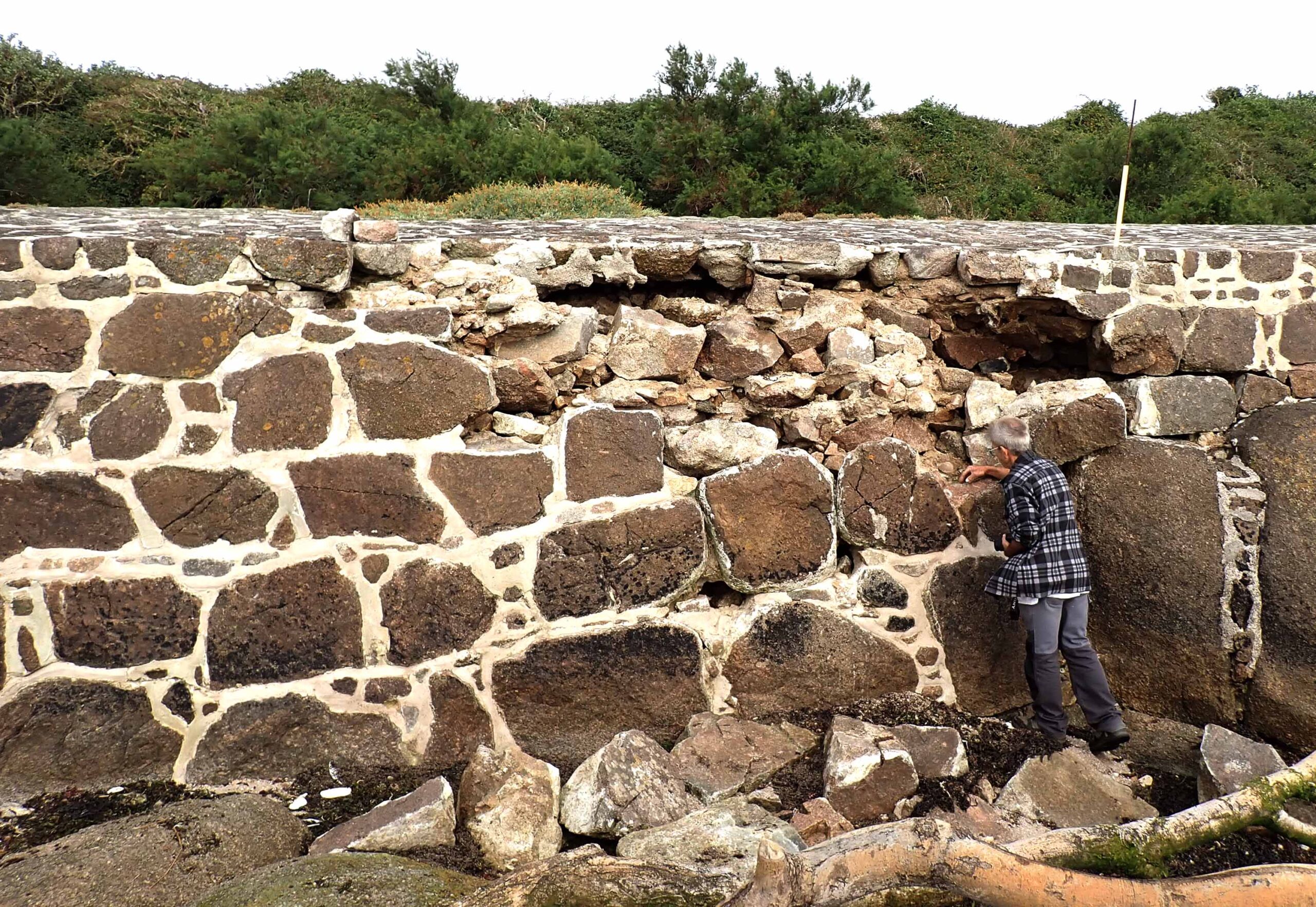

Depuis notre dernier chantier la mer a détruit une partie du mur que nous n’avions pas eu le temps de rejointer….

(partie à rédiger … à suivre…)
